Kolomoen -- Arnkvern I

Del I er fra oppstart til Oktober 2018,del II fra November 2018 til Juni 2019.
Jeg har jo fått veldig god tid til å følge med på dette anlegget når jeg nå er blitt AFP-pensjonist og dette et viktig anlegg for innlandet.Vi skulle ha hatt dette får mange år siden men godt at det endelig skjer.Det er blitt mye blod på denne strekningen,mange liv som er blitt forandret for all tid.Hæhre AS fikk jobben og det var vel bra ?

01092017 starter arbeidet med den nye motorvegen gjennon nordre del av Stange. Det er vel den enkleste delen av etappen fra Kolomoen til Arnkvern,
lage veg i Åkersvika kan jo bli spennede for de som jobber der,mye vann og gjørme der.Bilder og litt film skal jeg vel få litt av,får se etter hvert.

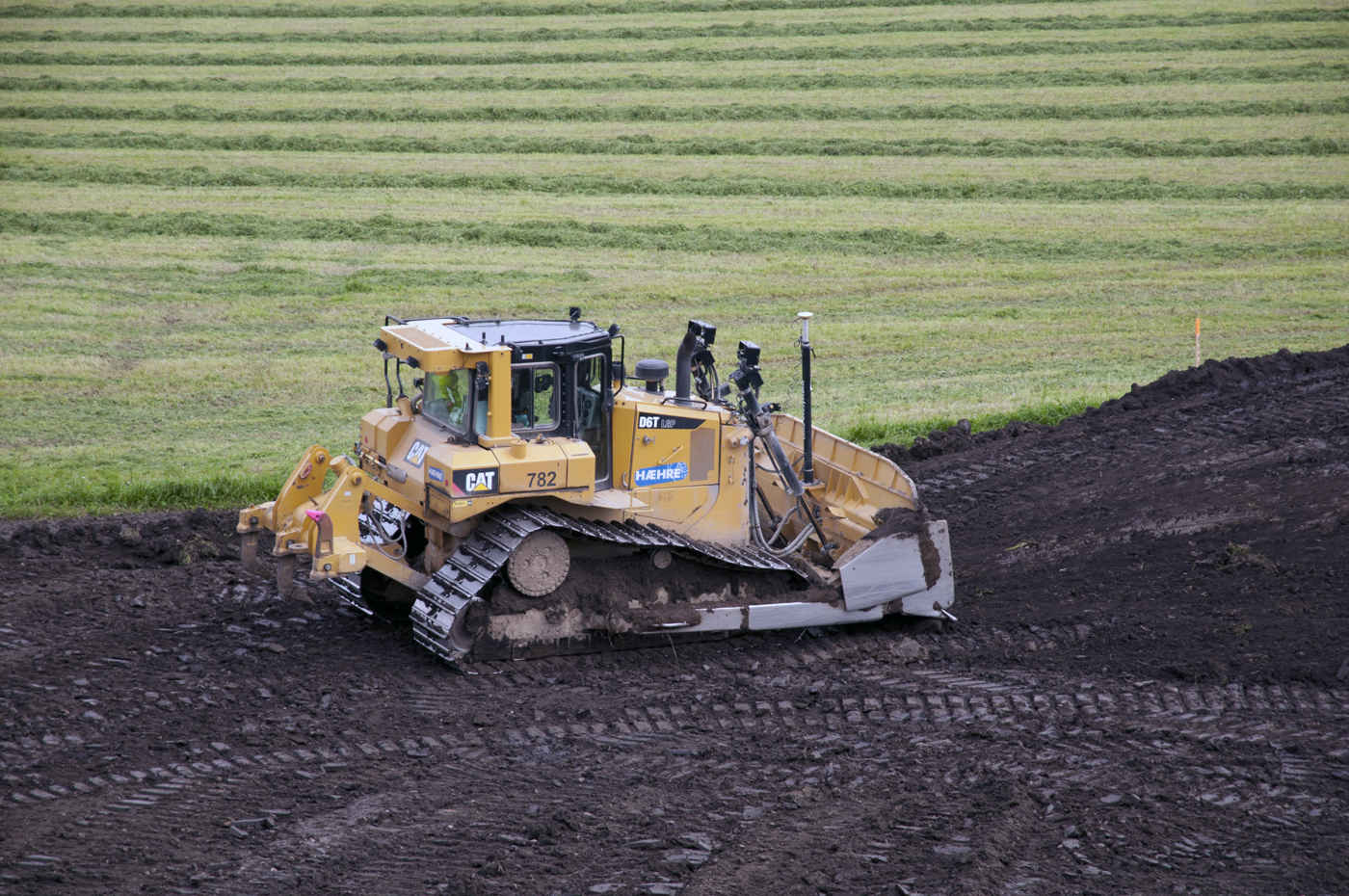

En enslig liten Cat på jobb,får nok snart selskap


Gamle E-6,nye kommer her til høyre

I uke 38 har arbeidet blitt satt i gang,ikke så mye folk og maskiner enda men ... Hæhre kommer med mye mer folk,det er snakk om 1000 - 1200 på det aller meste.Den andre parsellen fra Arnkvern til
Moelv skal Veidekke få bygge og oppstart i november

2017 uke 39

Det skjer litt langs E-6 nå om dagen,det blinker i gult mange plasser,dagens fangst av bilder er fra området ved Jønsberg.


Under krysset er det også tilnærmet full fart

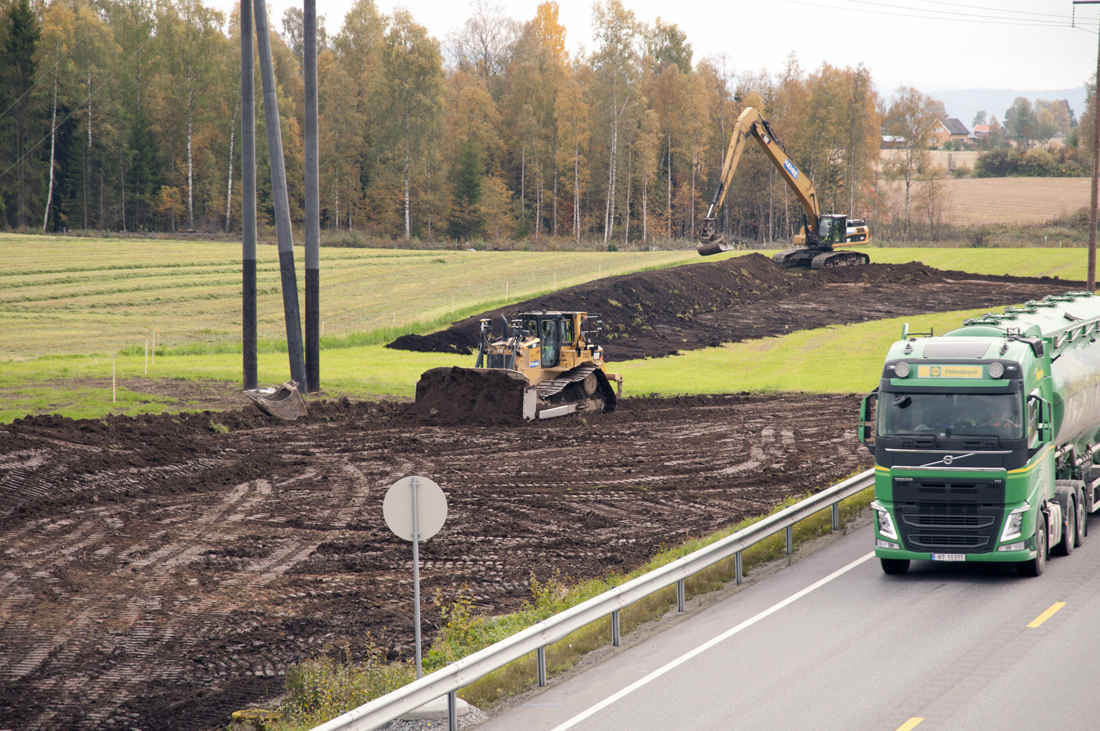

Her fjernes det matjord,sett sydover fra Jønsberg bru


Cat D6T skyver unna jord

26-09 er jeg på tur igjen,brukbart vær så da er det ok å ta en tur for å kikke litt.Blir morro å følge dette utover,utfordringen blir jo komme i possisjon for å ta bilder.Håper at alt går som planlagt og at de slipper skader på folk.Åkersvika vil bli en utfordring med tanke på bilder,men noe blir det.Reflexvest og hjelm ? Kjekt å ha 😜😇

Jeg må vel prøve å holde meg unna trafikk og på riktig side av grensegjerdene som er satt opp så går dette helt greit.

10102017

Tid og anledning så da tar men en tur med fotoapparat,må jo bare være litt nysgjerrig da ! Det er ikke de helt store forandringene her ved Jønsberg men det skjer jo litt da.

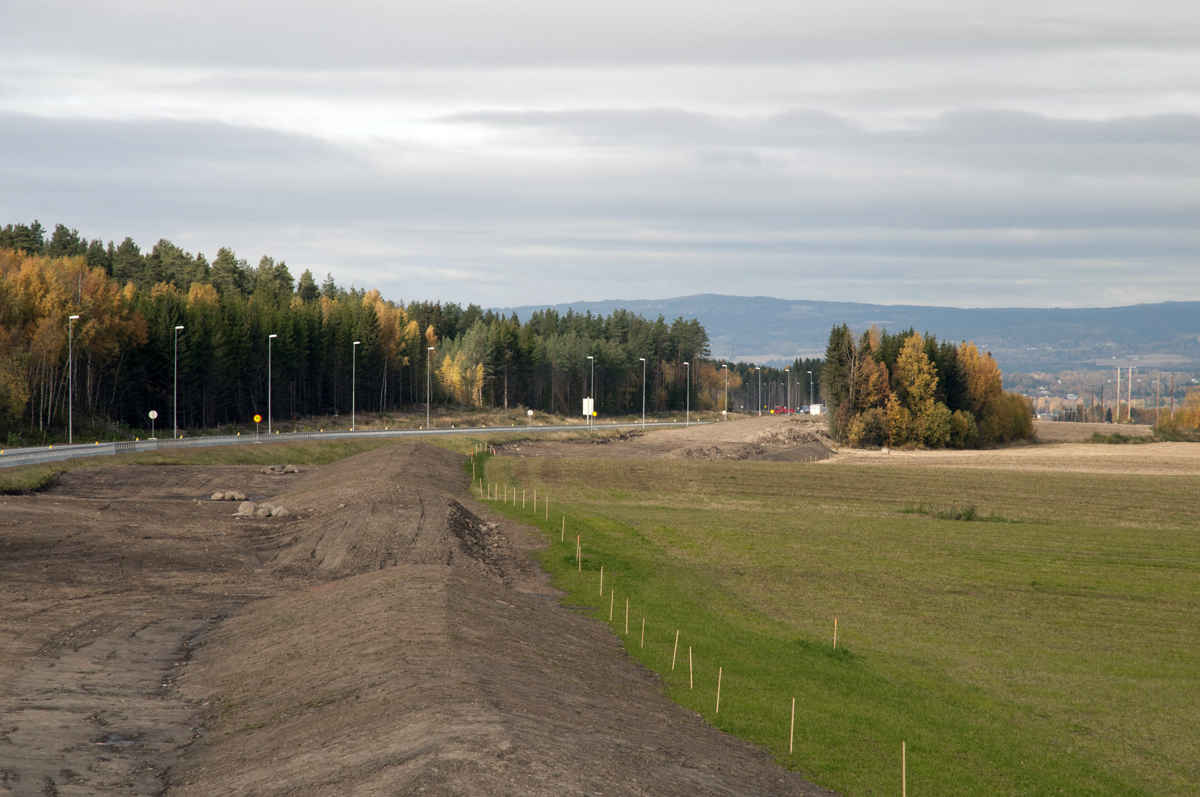

Utsikt nordover

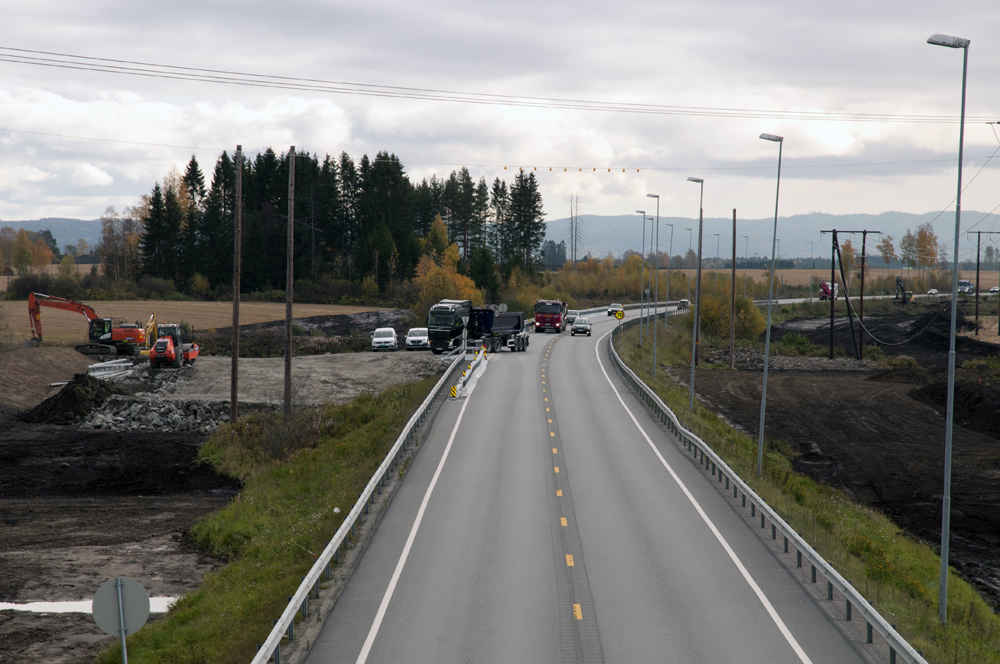

Nok et lass med sten ankommer til utfylling

Neste bilde blir vel fra Kåterud og Åkersvika,der er det litt mer utfordrende å få tatt noen bilder.E-6 i seg selv er jo ille nok og så har man anleggsgrenser,er jo ikke lov å bevege seg inn der så da .... Jeg skal vel klare det denne gangen også.

12102017

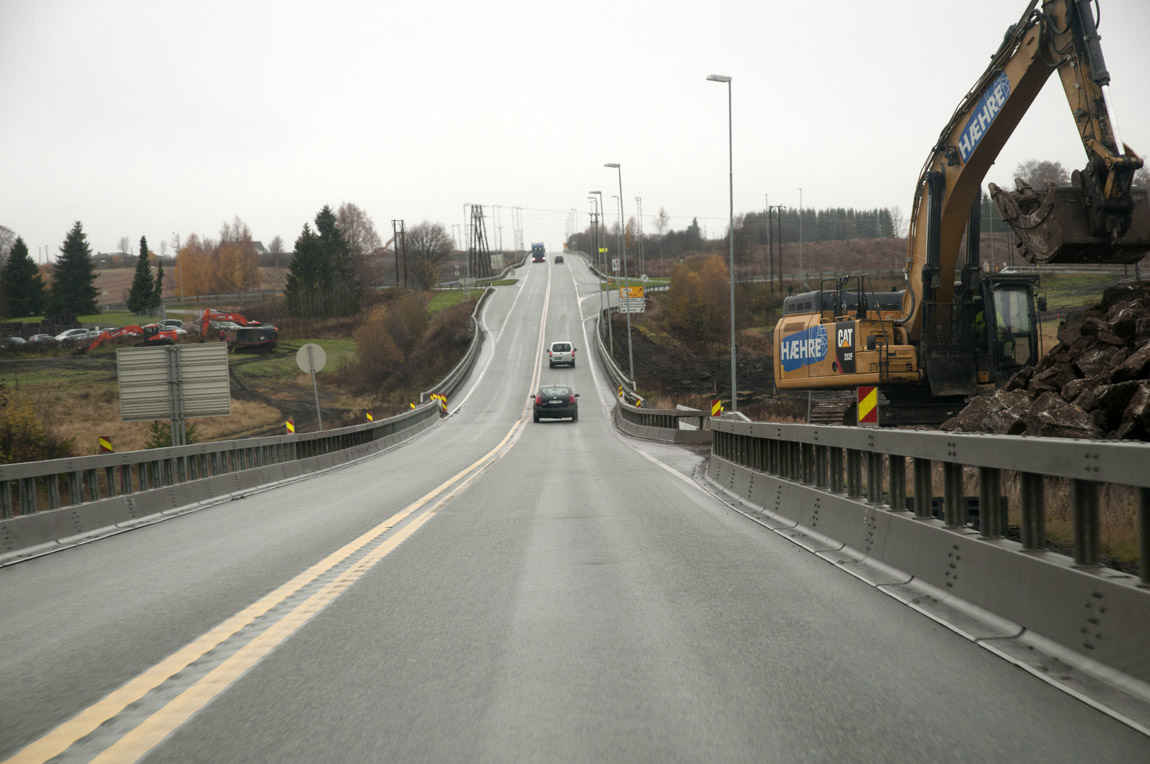

Det gamle Kåterudkrysset blir ombygd og arbeidene er satt i gang,ikke så veldig mye å se enda men ....

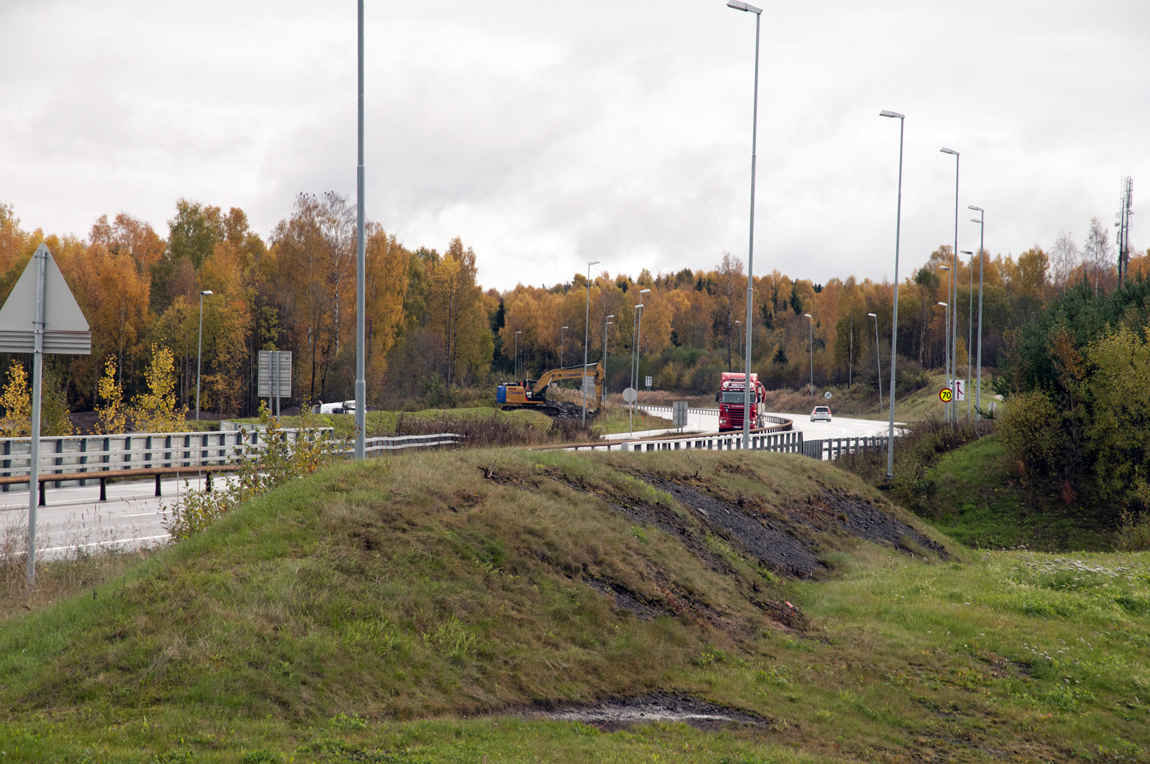

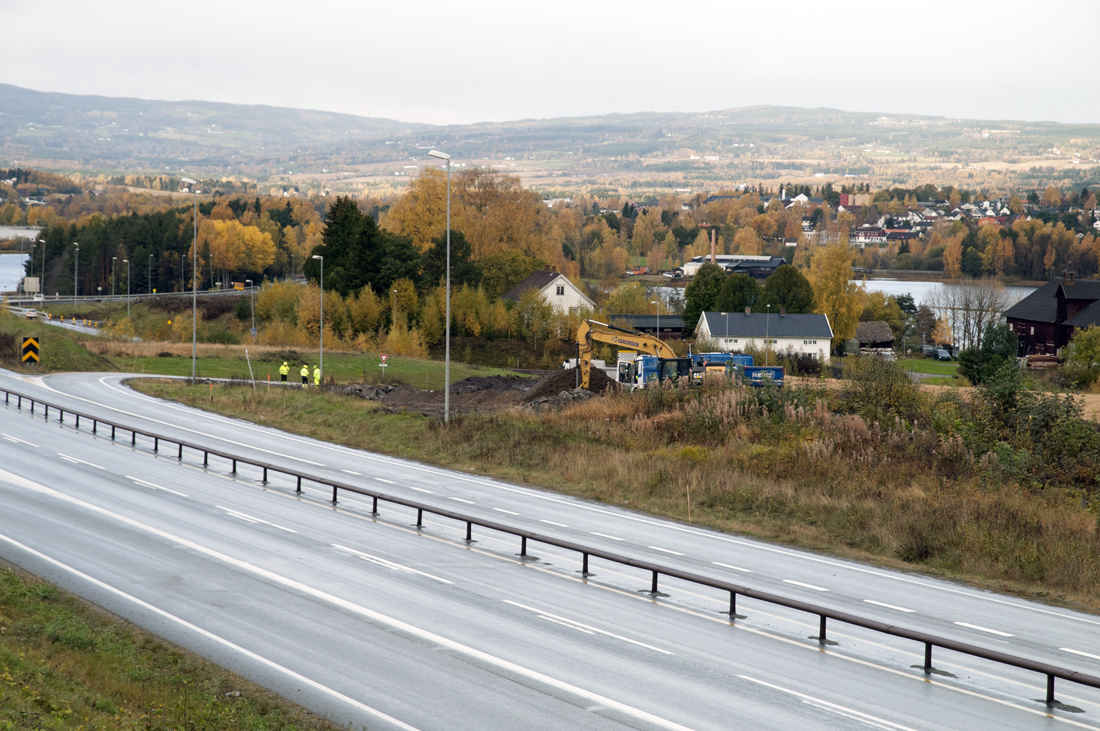

Det graves på den nordgående siden,gammal masse som skal fjernes


Gammel masse fjernes,noen ledere i nye rene klær ser på.Ridabu i bakgrunn


Der forsvinner ett lass ..... mange igjen

24102017

Jeg legger ut et bilde fra Nye Veier som er tatt 23102017


En borerigg i arbeid og noen gravemaskiner bak i bildet.Fotograf er Nye Veier

Uthuskrysset,dette skal bygges om og det var mye diskusjom om akkurat det.Resultatet ble vel ganske så bra eller .....
Jeg må vel ta en tur ned dit om ikke så lenge,skjer mye der nå.

25102017

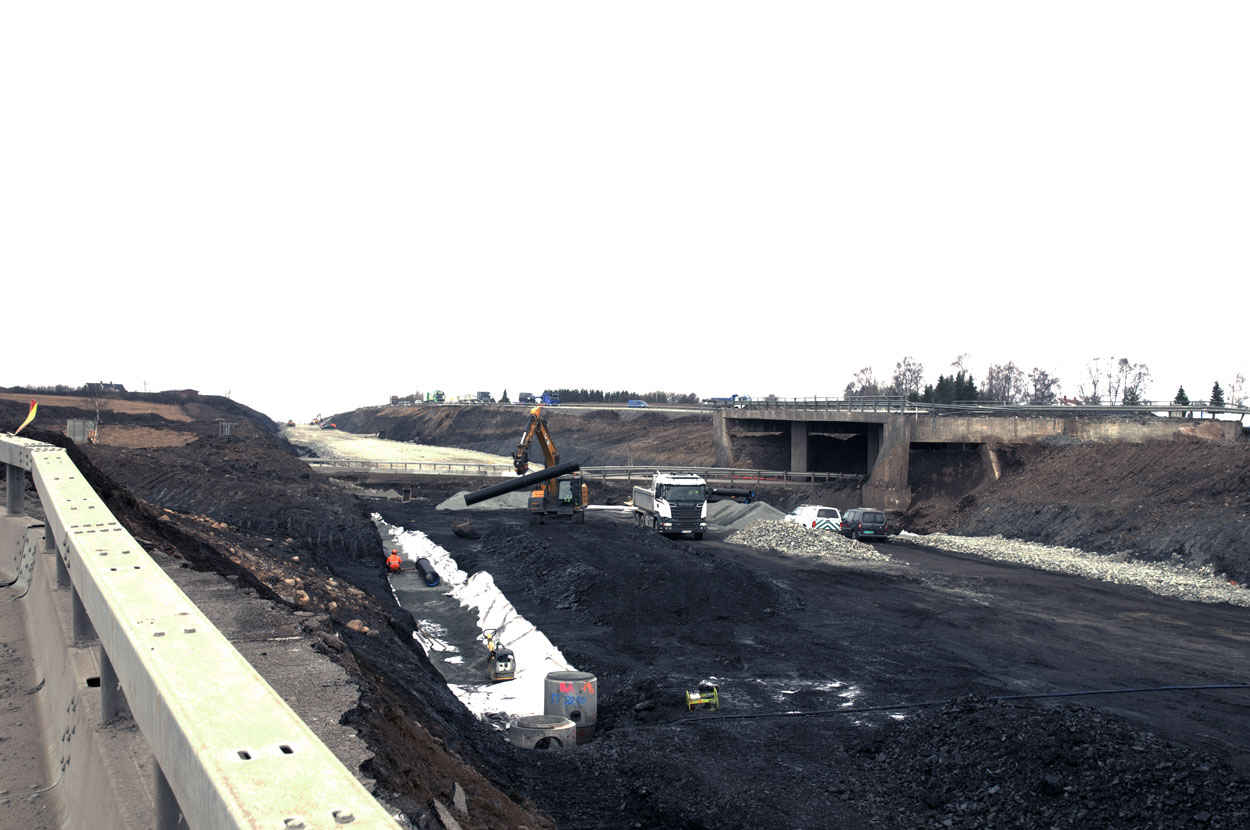

Da ble det en kjapp tur ut på E-6 da,prøver å ta bilder før maskinene har gjort for mye arbeid der.Det har fungert bra så langt da.


Min versjon av Nye Veger sitt bildet


Det skjer da noe i området,det skal graves-/sprenges på begge sider av vegen

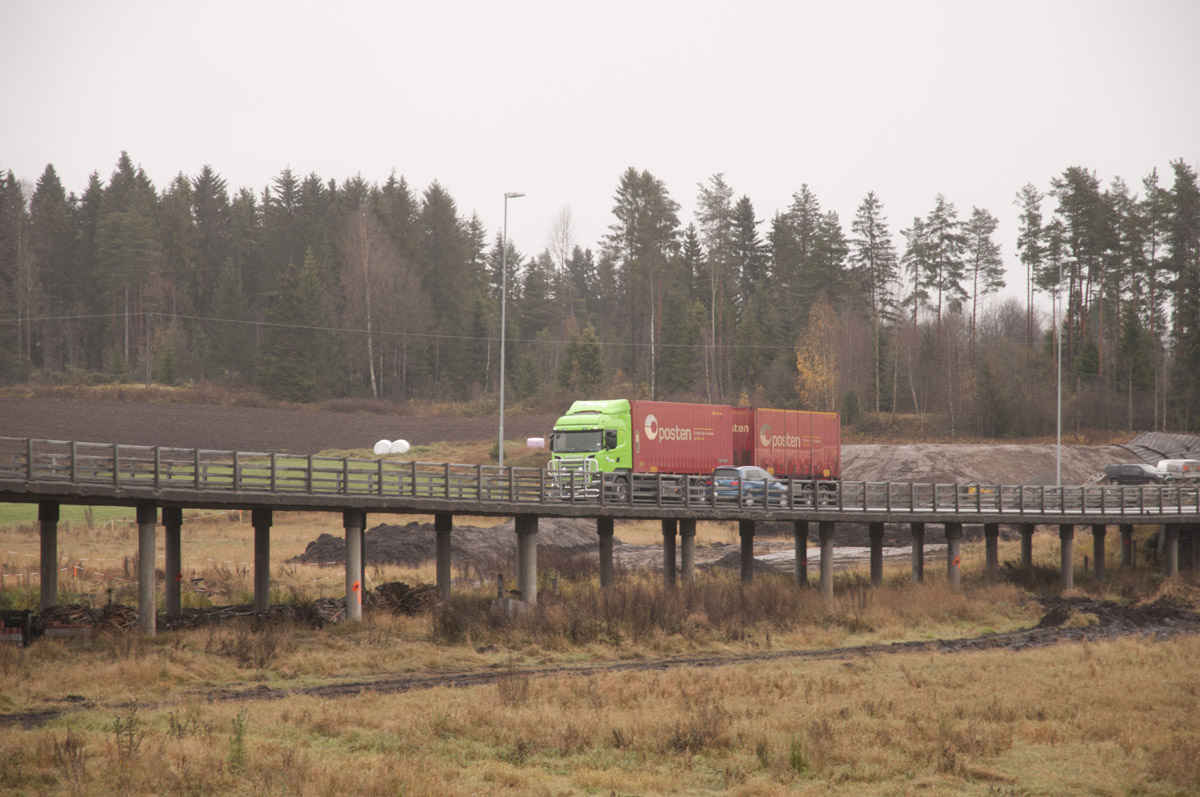

Da jeg skulle reise kom denne trillende,post og gods til Hamar det er en bil fra Oslo dette

Dette ble siste dagen brua ved Uthus var oppe,alt var klart for omlegging av trafikken.Omkjøringsvegen ble åpnet dagen etter denne turen,litt flaks !

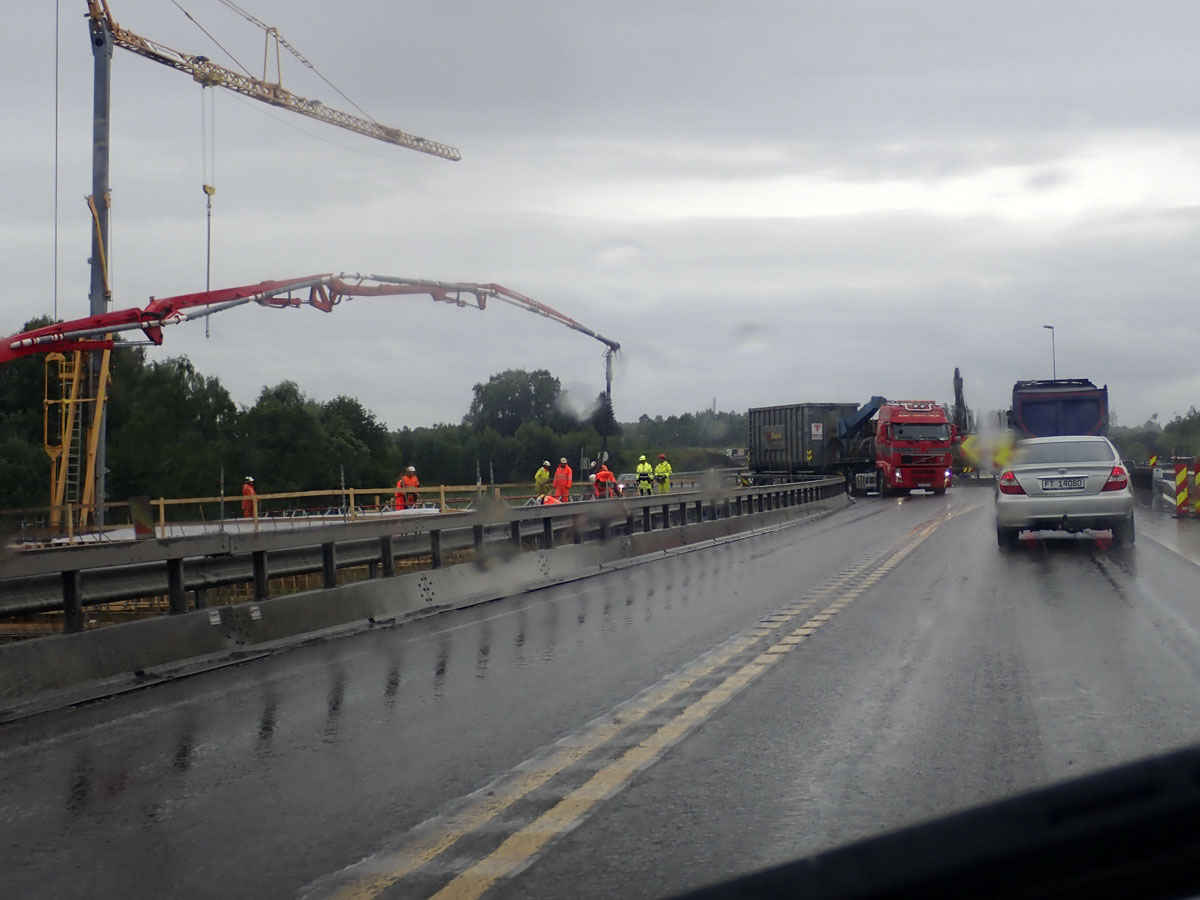

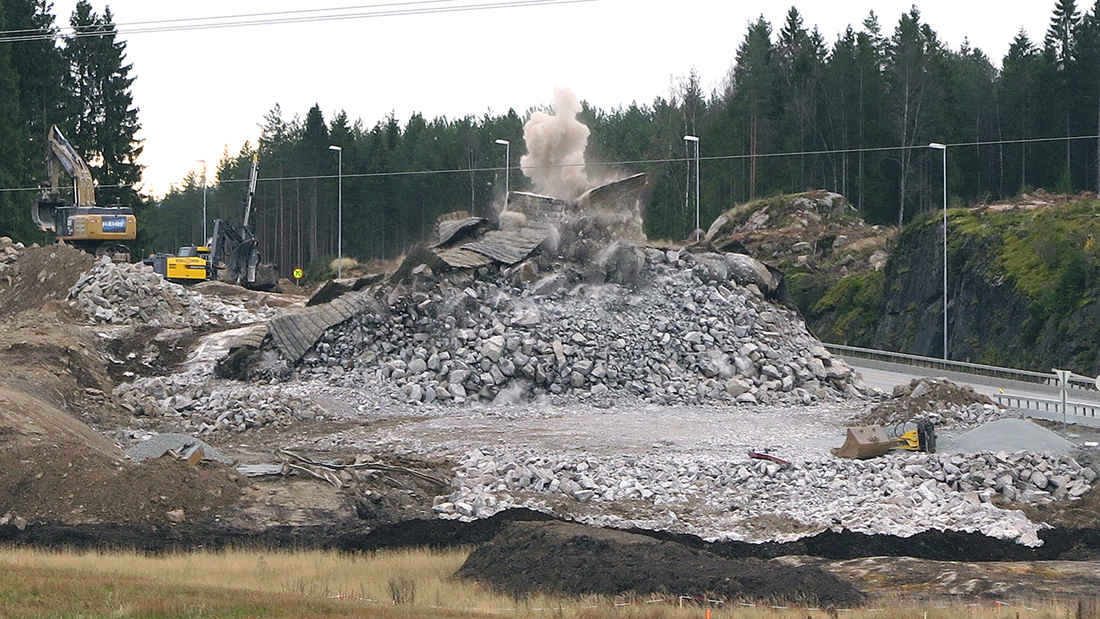

Det sprenges ! Bildet er tatt av TU

Hva vil de gjøre med den gamle brua som står her ? Rive for så å bygge nytt eller beholde ? Hørte noen løse rykter om at brua var i dårlig forfattning,men det er rykter.
Det viste seg at ryktene var sanne,alt det gamle fjernes.

05112017

Været er ikke så bra,det er ca +4 og regn !

15112017

Bare måtte ut en tur i dag,ble noen nye bilder og litt kommer her.Først ut er Kåterud

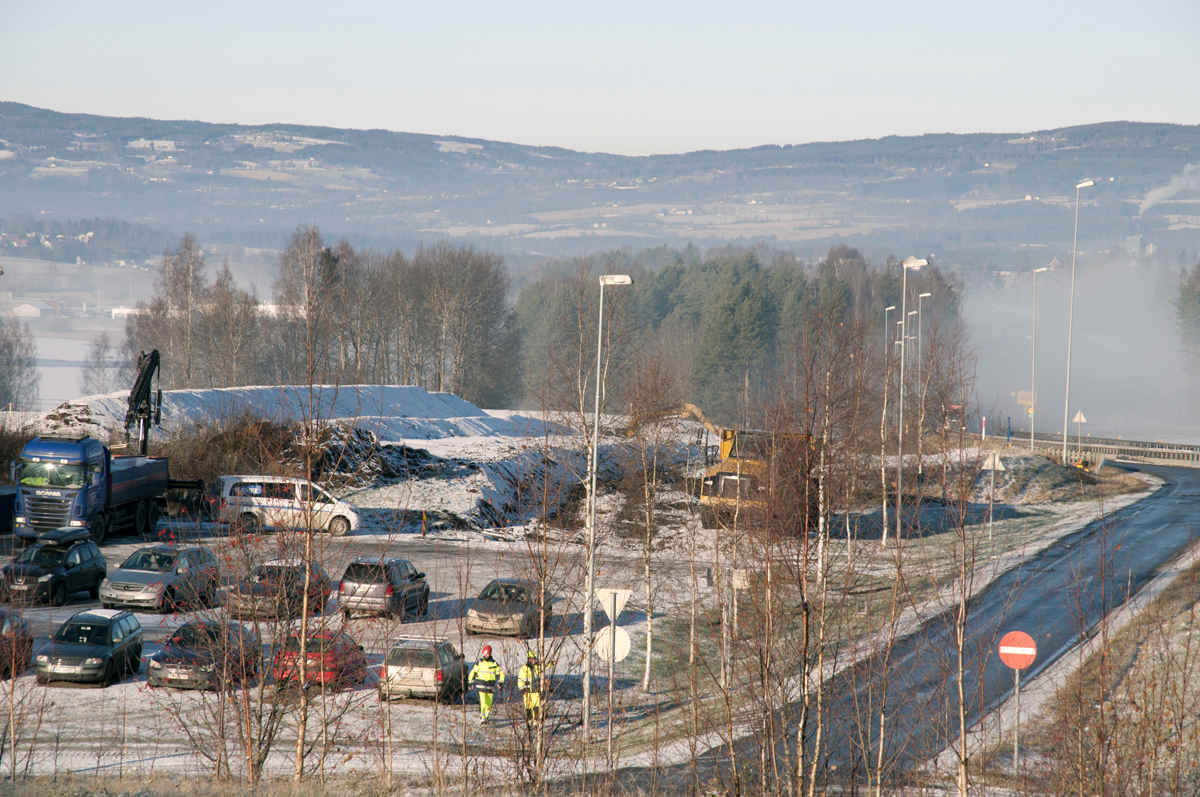

Kåterudkrysset er lagt om pga ombygging og da er det ikke lov med trafikk under brua.


Der vil det etter hvert komme en rundkjøring,av og påkjøring til E-6

Jeg var også en tur nede på Midtstranda,skjer litt der også


Et par gravemaskiner jobber stille og rolig


Da jeg kom hit reiste sperrebilen ut og stopper rett der oppe,noe skjer !

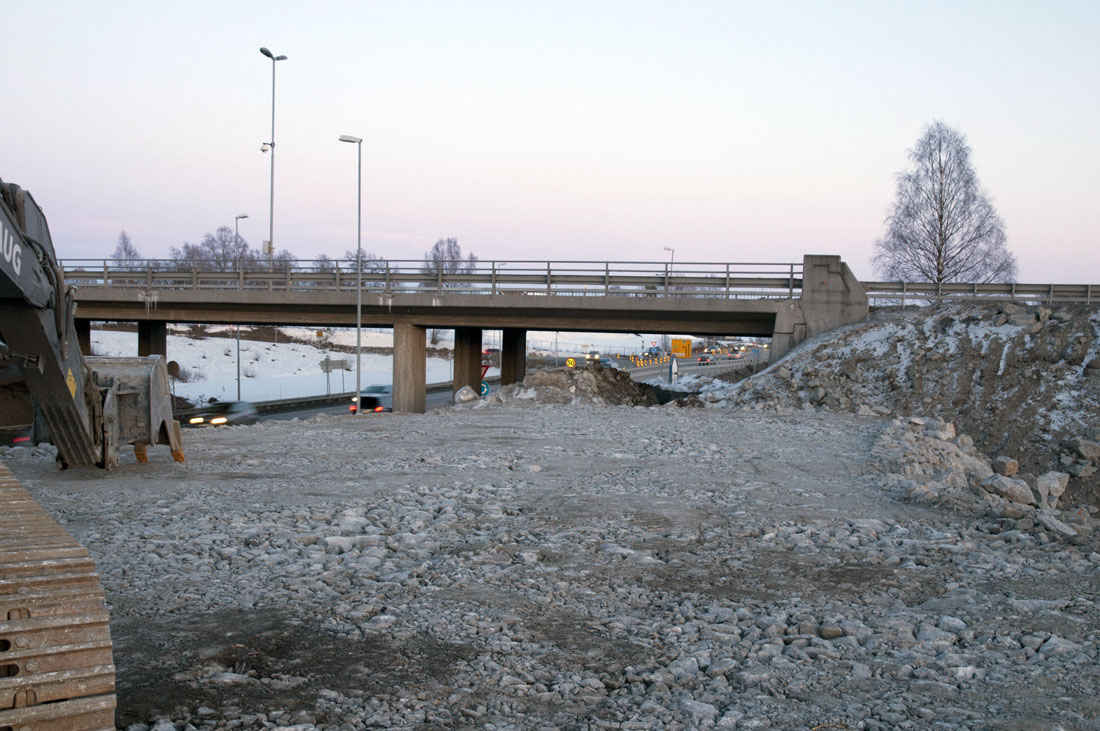

Begge bildene er tatt under fv 25,grei plass å stå.Blir nok en del forandring her etter hvert.

22112017

Dagens melding er grei,6-7 kalde og snøvær mye snø ! Utfordringer på mange plasser.I morgen er det meldt varmt og regn ??!

07122017

Det er nesten vår ute,noen dager med snø og litt kulde er byttet ut med varmegrader !

1501208

Det er blitt vinter,3 minus og lett snøvær i dag så helt greit med en kjapp fototur.

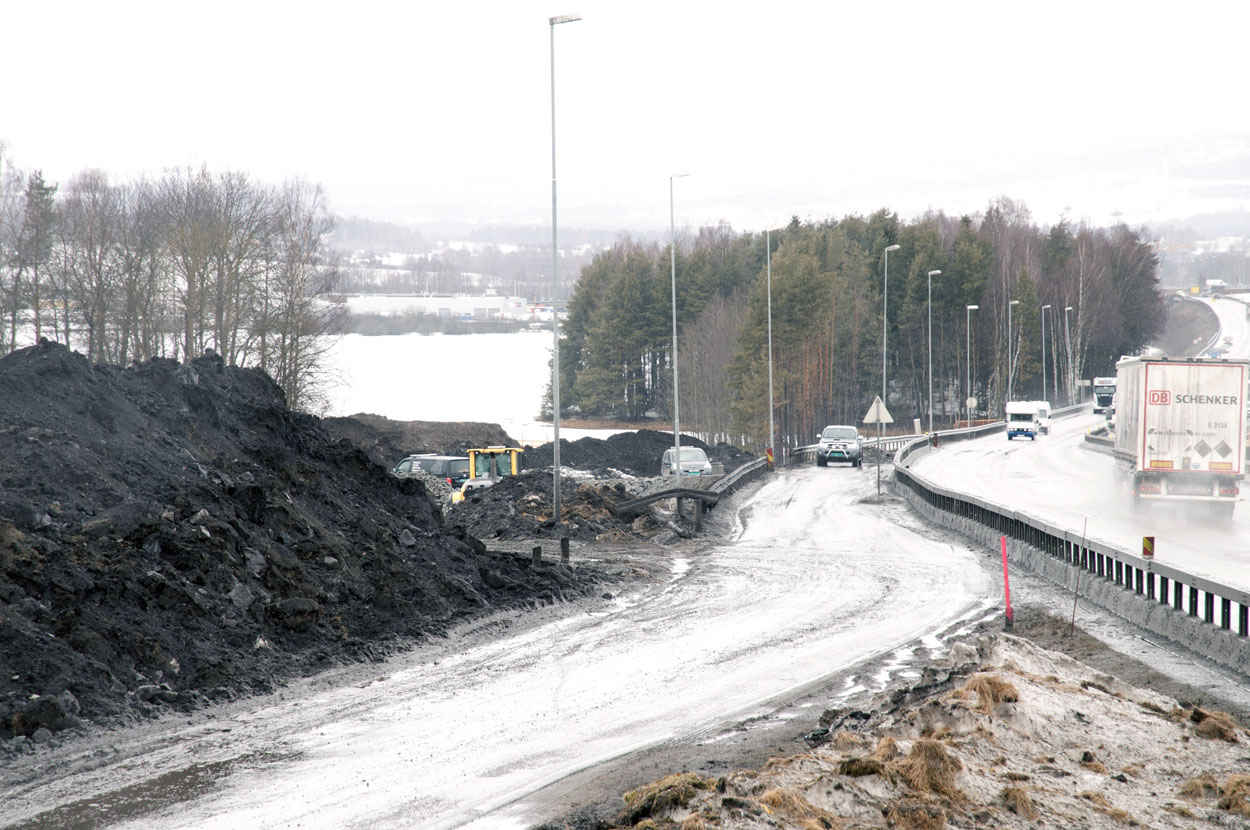

Nordsiden av fv 25

Det nye krysset på Midtstranda kommer her i dette området,blir litt morro å følge dette.Gravemaskinen i bakgrunn står vel sånn ca 10 meter over dagens høyde på E-6.Legg merke til vogntoget med trelast,det er vel sånn ca 4 m høyt.Den stenhaugen er et deponi,nå kjøres det ut i vika mot Vienkrysset.
Reiste sydover til Uthuskrysset og kikket litt der,har skjedd noe der også.


Ny omkjøringsveg ser klar ut,skimtes bak dagens bru

Det skjer en god del på hele strekningen,ikke like lett å få tatt bilder men .... noe får man jo tatt.Hørt noen rykter om at gamlebrua måtte rives men det er rykter.

08022018

Det skjer jo litt på anlegget,i går ble vegen gjennom Uthus stengt og trafikken ble lagt om.Dagens bilder kommer fra brodern,Jan B som var inne å kikket litt.

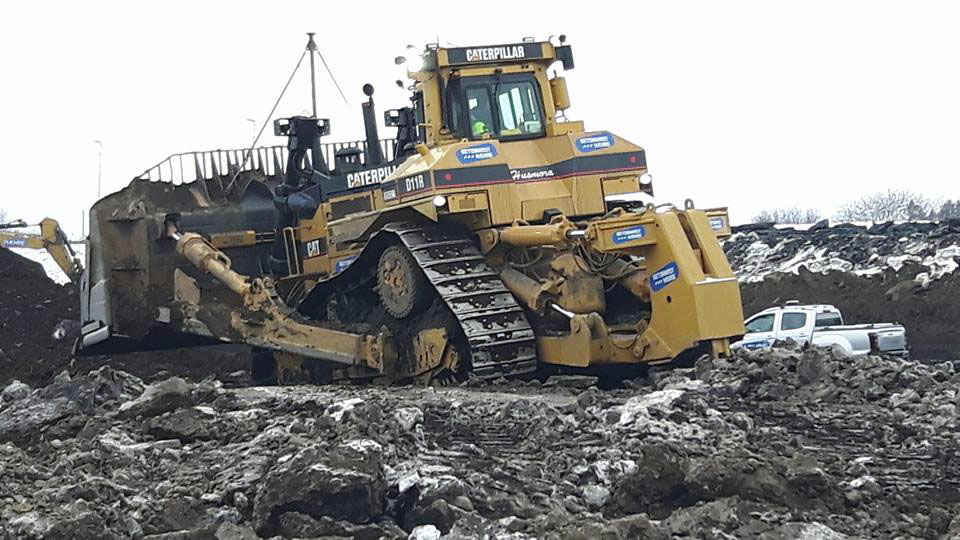

D11R i arbeid

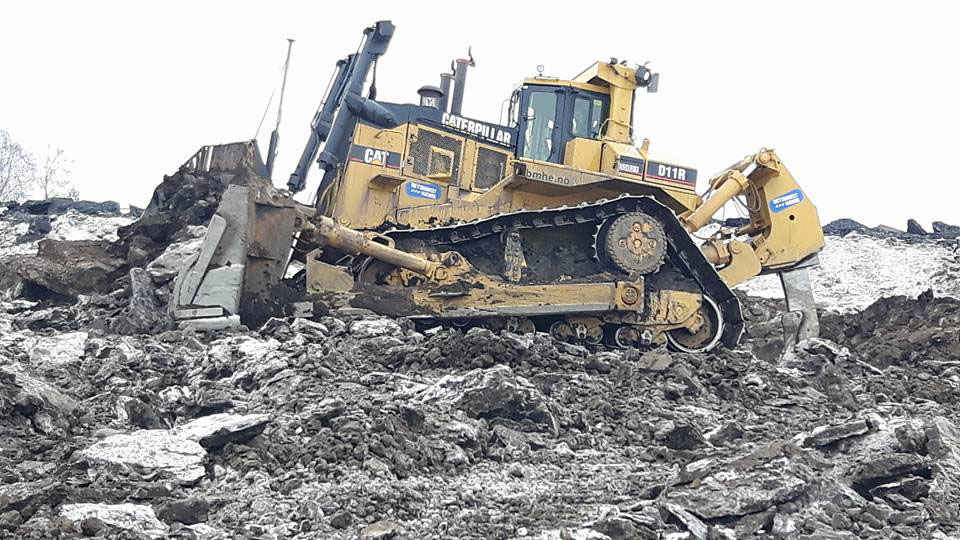

D11R skyver unna litt masse

D11R ser ikke så stor ut her men ... den har vel en matchvekt på ca 100 tonn ! Kommer godt med denne her når så mye masse skal flyttes,ca 300 000 m3.Jeg må prøve å få litt film av den der,i arbeid !

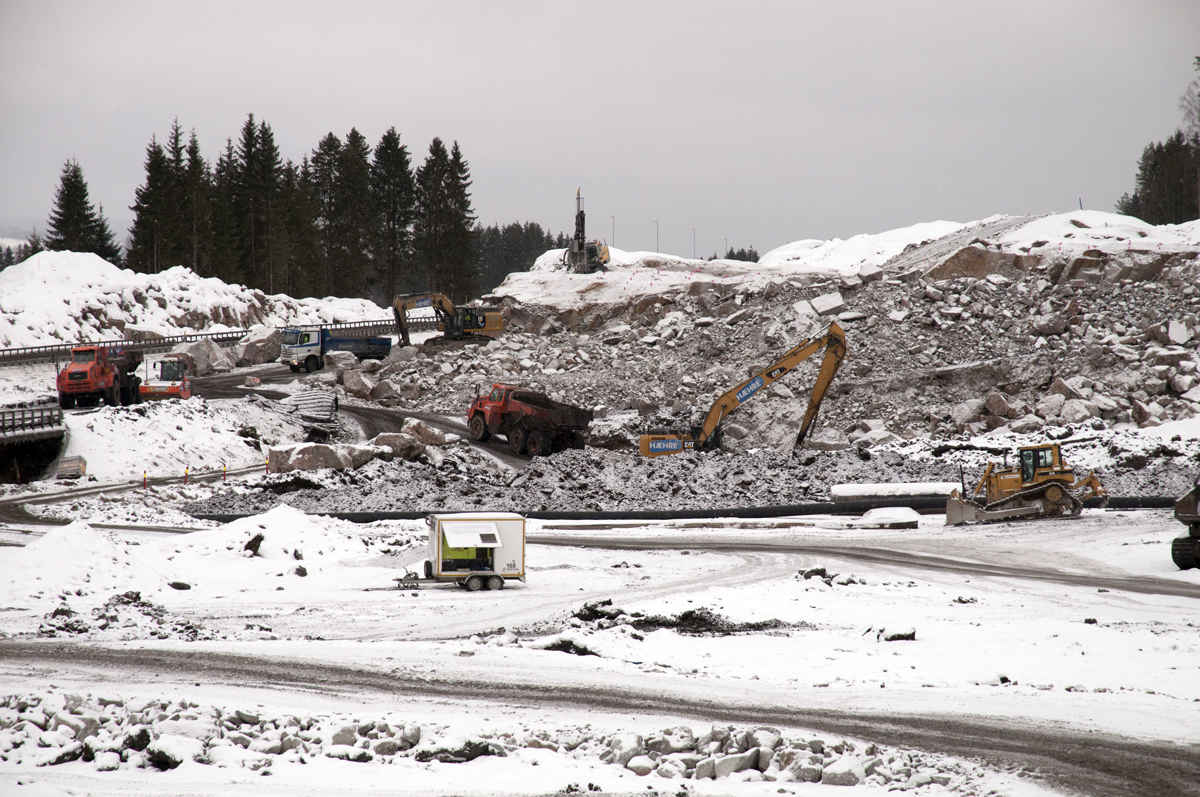

19022018

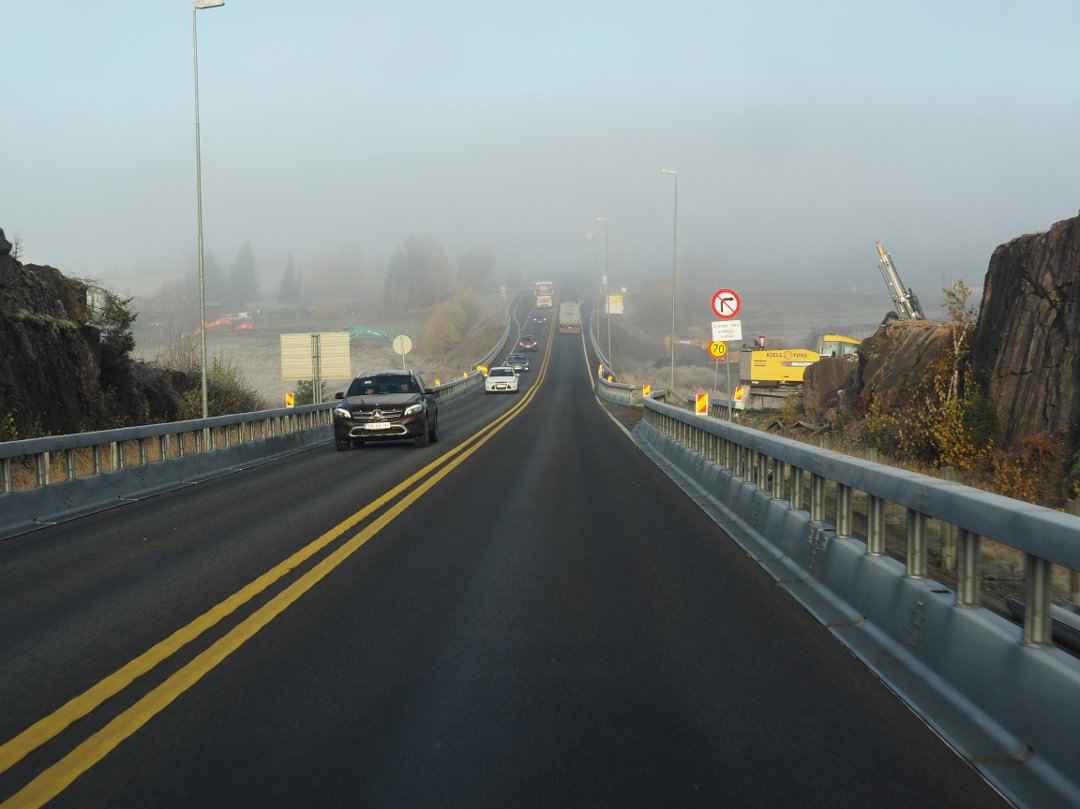

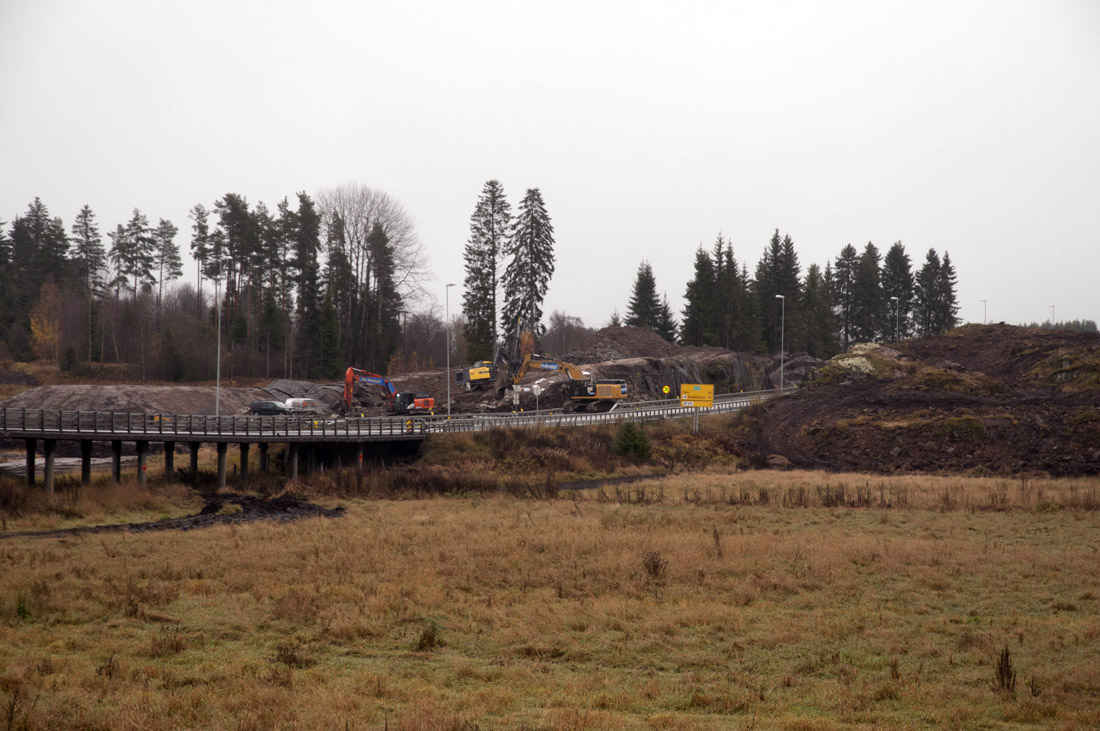

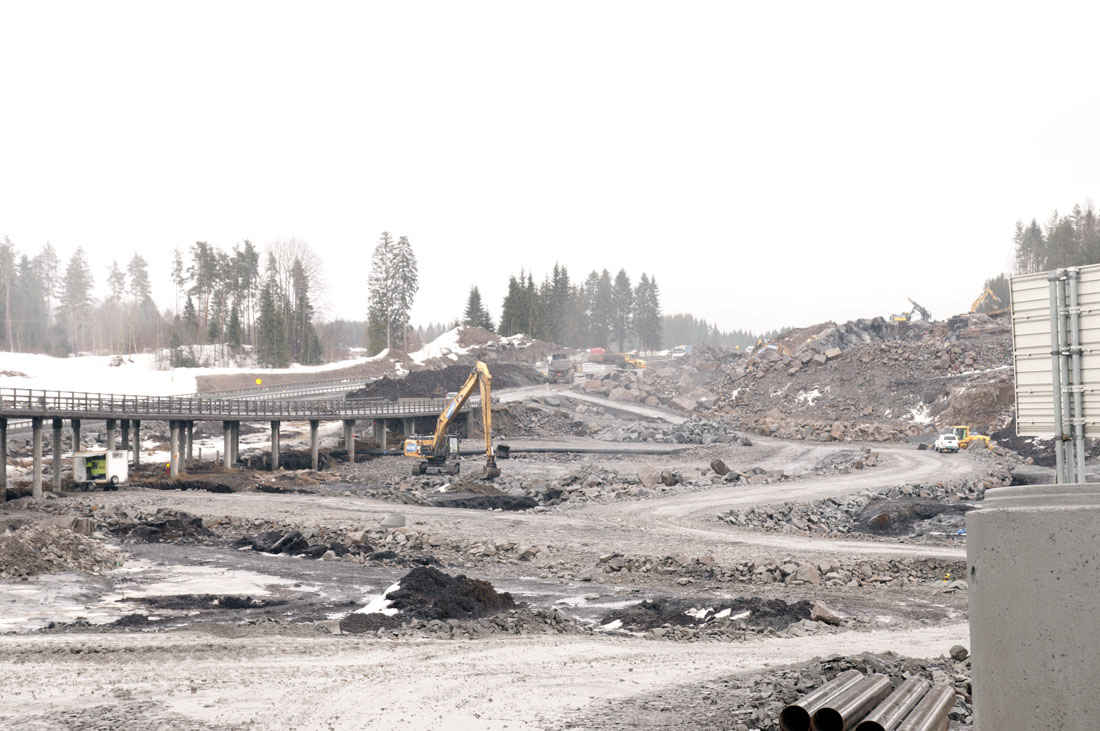

Dagens fangst fra Uthuskrysset,det graves og sprenges og den gamle vegen står for fall.Den omkjøringen som er laget fungerer men kan vær "vanskelig" for enkelte.


Her forsvinner en del av det gamle Stange


Den gamle skal bort,kommer ei fylling her og en kulvert ?

Da får Uthuskrysset få ligge i fred en stund,blir veldig mye om man skal dekke hver dag og det går ikke. Z u

01042018

Da ble det ett par bilder i kveld,var ute å kikket litt på påsketrafikken så da fixet jeg noen bilder samtidig.Dagens to bilder er fra Åkervikakrysset og viser litt av oppfyllingsarbeidet de har gjort,det kommer nok mer.

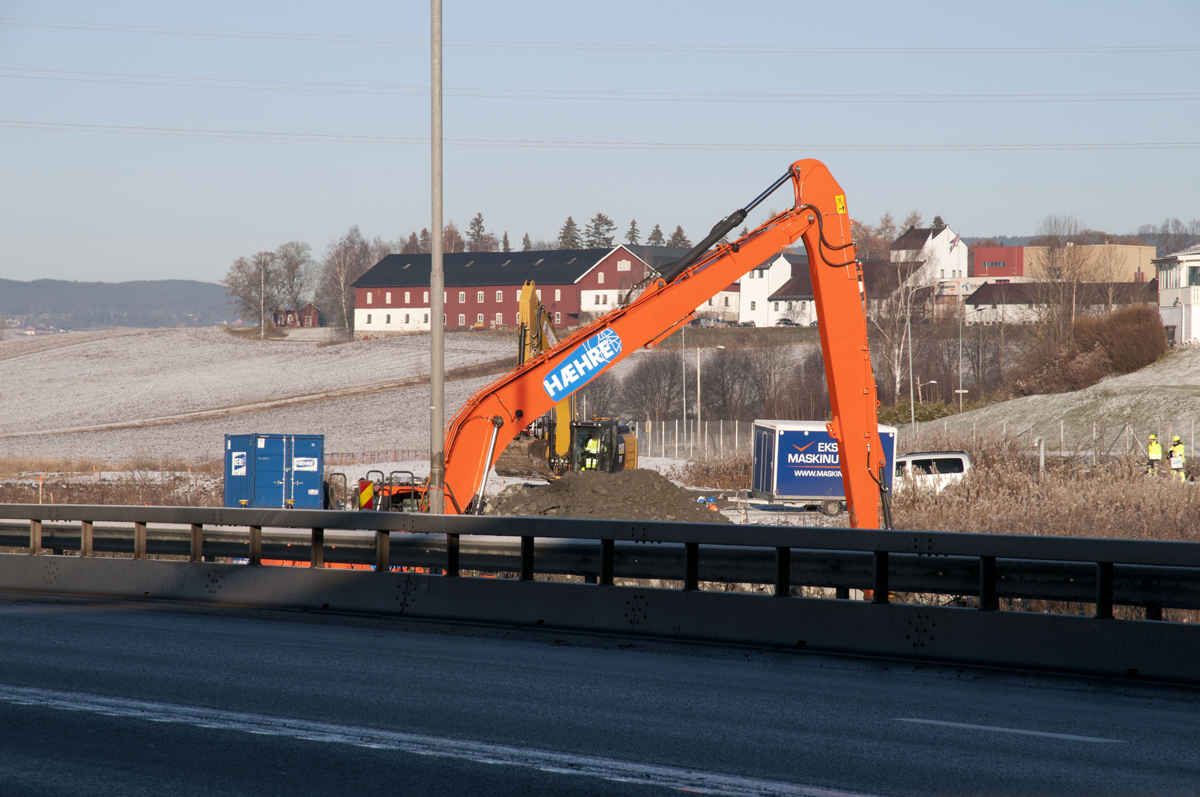

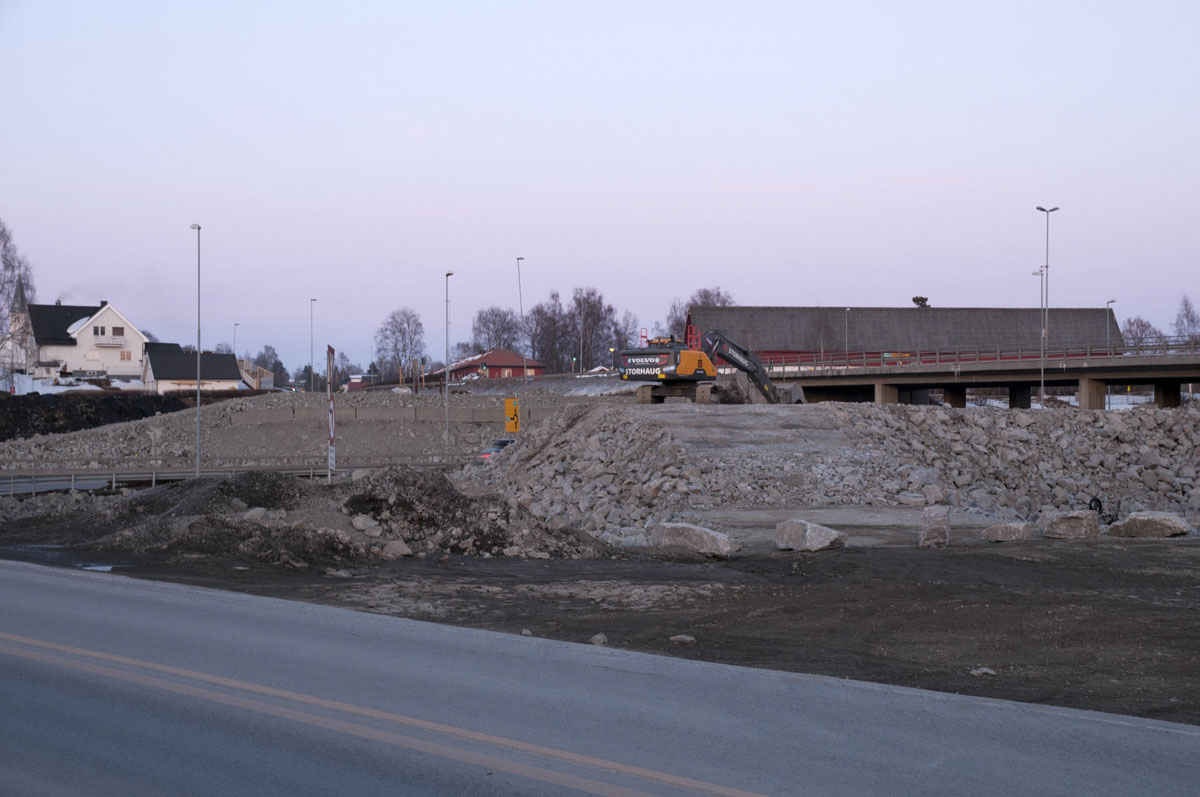

Mot Ridabu og låven på Åker Det kommer ei stor rundkjøring der borte som erstattning for den gamle brua.


Utsikt sørover og i bakgrunn ser man ei av mange rundkjøringer som er laget.

Det kan bli en spennende tid for de som har jobb langs E-6 i Åkersvika,det kan bli mye vann der i de neste månedene.Det er nevnt en mulig reprise fra 1995 !
Jeg håper det ikke blir så ille da,det blir for dyrt.

05042018

Det ble en tur ut i regnværet i dag,er jo ikke bare sol i dette landet ! Legger inn tre bilder etter turen,ikke de mest spennende bildene da.


Det graves i dybden her i nordenden av Kåterudkrysset,det er en skikkelig bløt dag på jobb


Det er gravd ut en god del masse der hvor nye E-6 kommer etter hvert,det er snakk om ca 300 000 m3


Det sprenges og graves i sør også,mye gjenstår og den gamle E-6 står enda men ...

Anlegget går nå,i følge avisa,for full maskin og trafikken går sånn ca hele tiden.Det er blitt en del rundkjøringer og litt omlegg av vegen,det blir nok fler.

17042018

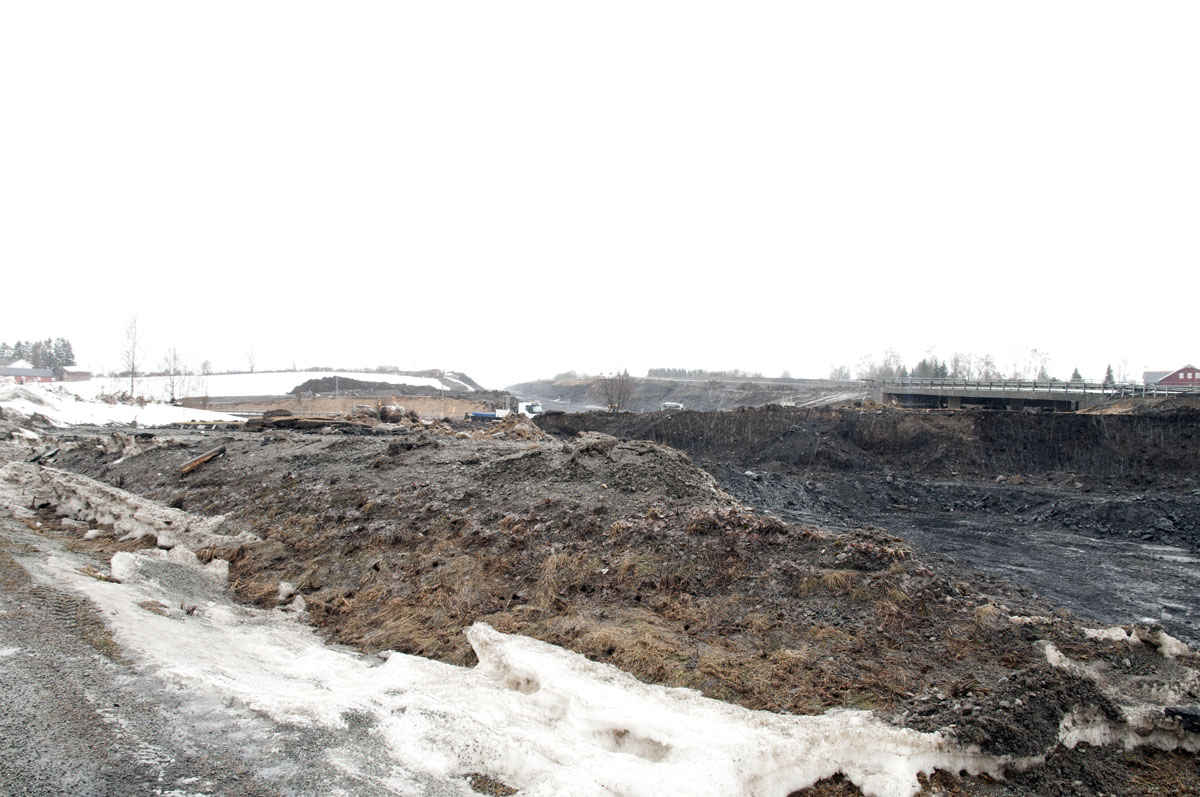

Det har gått 12 dager siden sist jeg var her og det har jo skjedd litt.Våren har kommet og dette anlegget har gjort noen skritt videre mot ferdigstillelse.

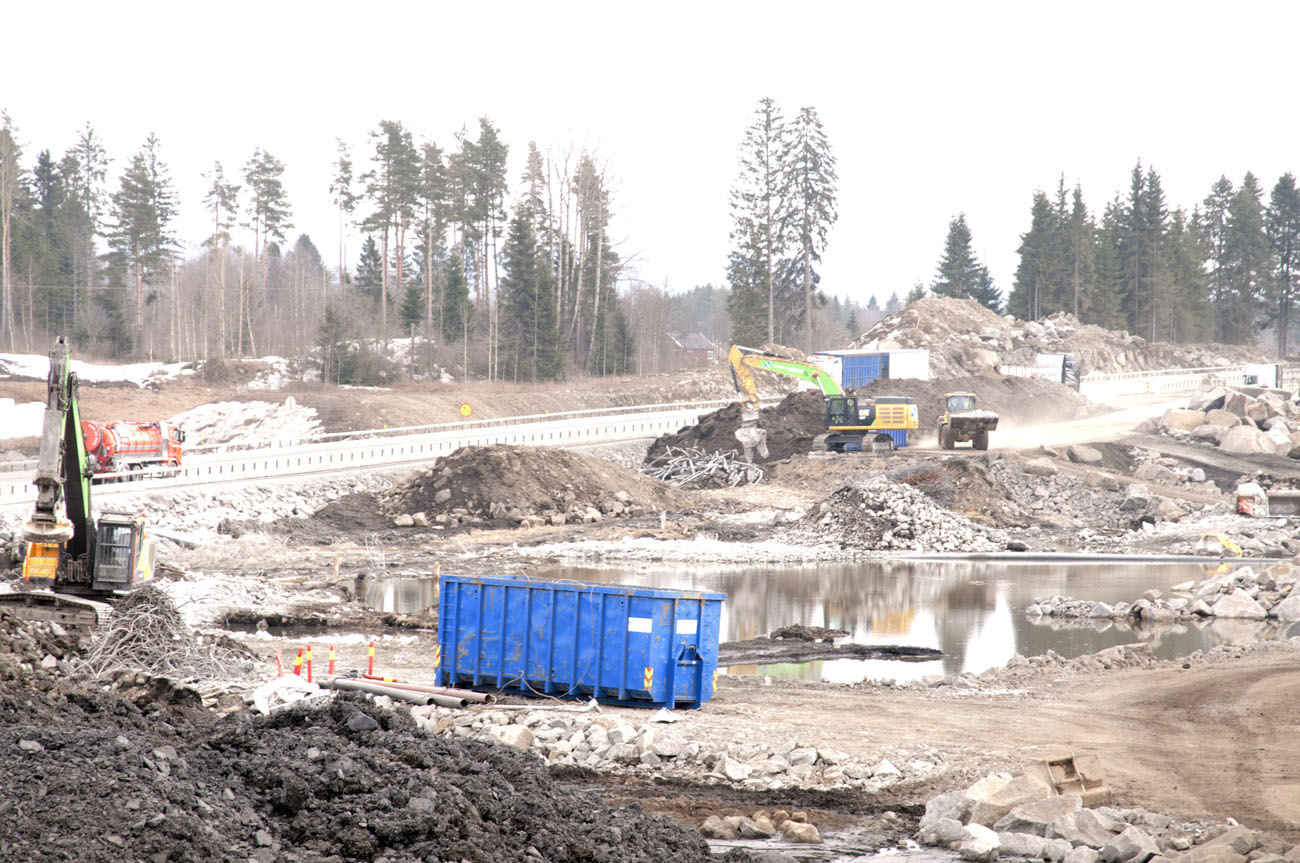

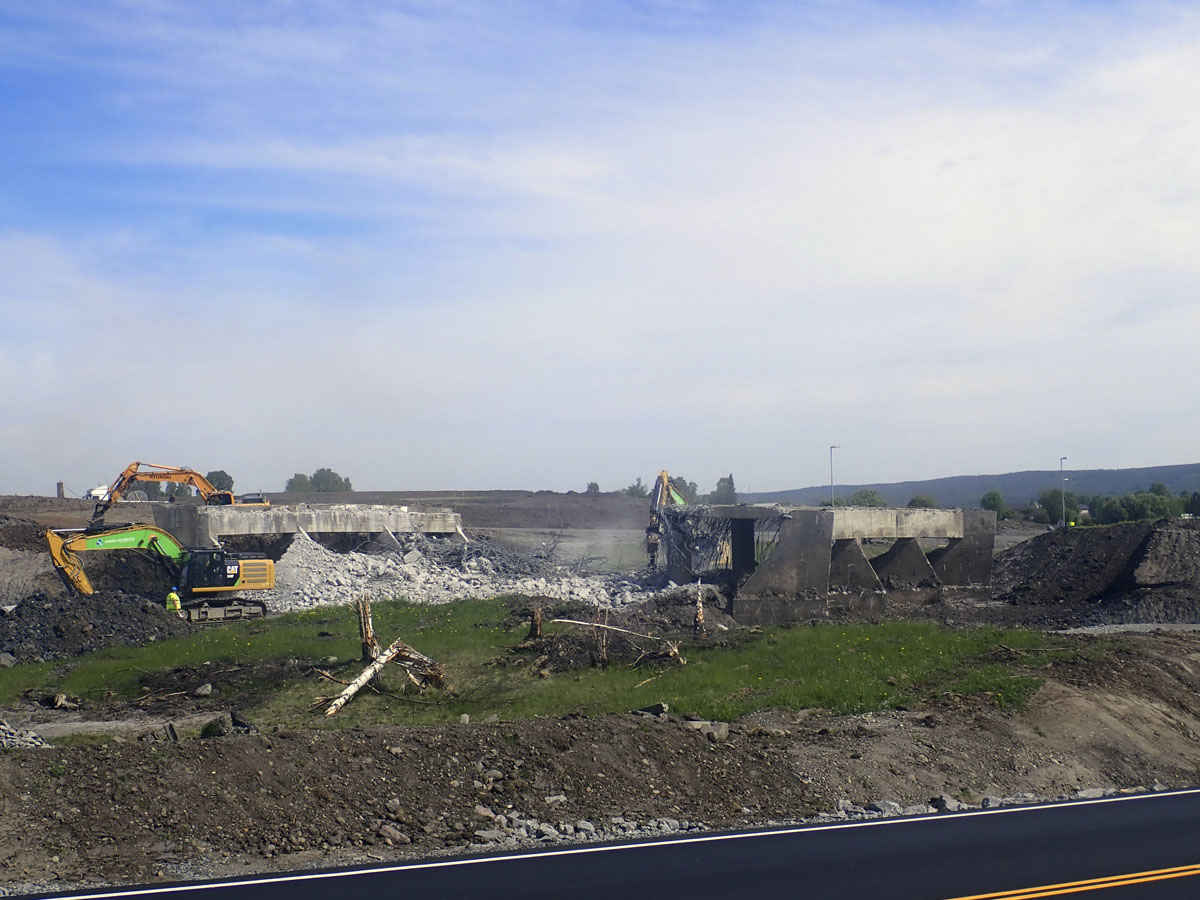

Den gamle brua er blitt fjernet !

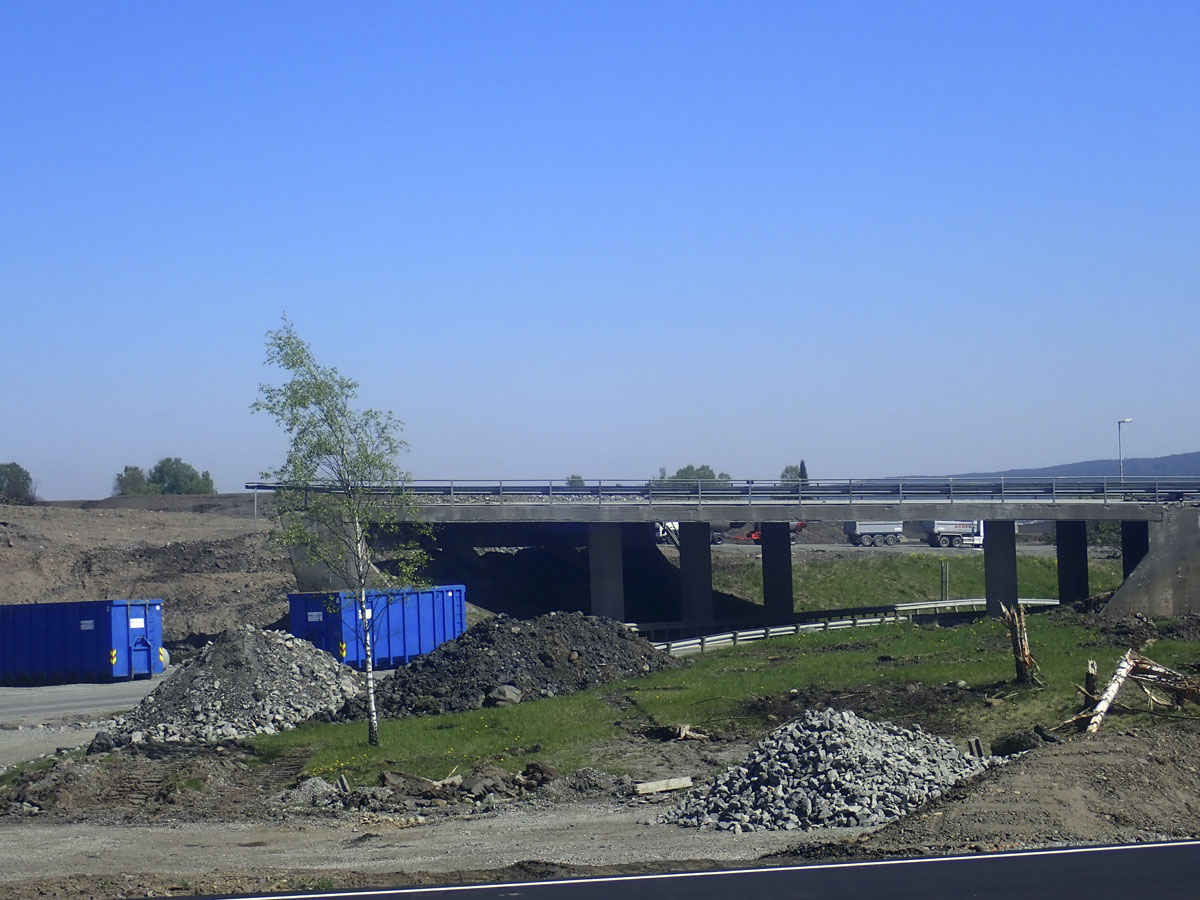

Det var jo som pokker og da,gamlebrua er borte ! I dag pågår det opprydding av litt betong-/armeringsjern,nå kan man snart fylle opp til nyvegen.


Neste prosjekt

Da gjenstår det kun å rive den gamle brua over fv24,den skal også bort.Det meste av fyllmasse er fjernet så da er denne brua snart historie,den også ....


Her ser man konturene av ny veg

Her har men kommet i gang med legging av ny veg,ble ei skikkelig grøft etter at massene ble fjernet.Fv 24 som synes midt i bildet skal løftes opp.

15052018

Det går framover ved Uthus,synes godt når man ikke har vært der på en mnd.Jeg var en kjapp tur der i dag og fikk tatt ett par bilder.

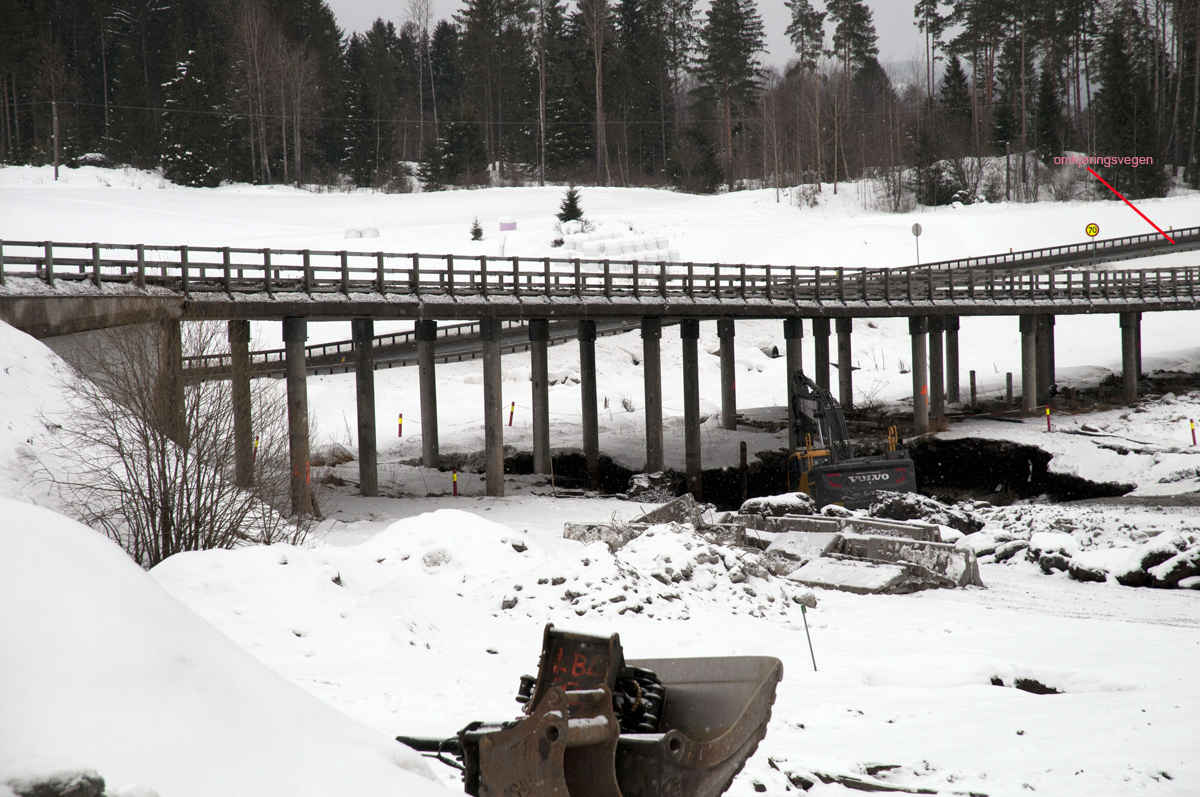

Denne konstruksjonen forsvinner snart,den nye omkjøringsvegen skimtes nederst i bilde.

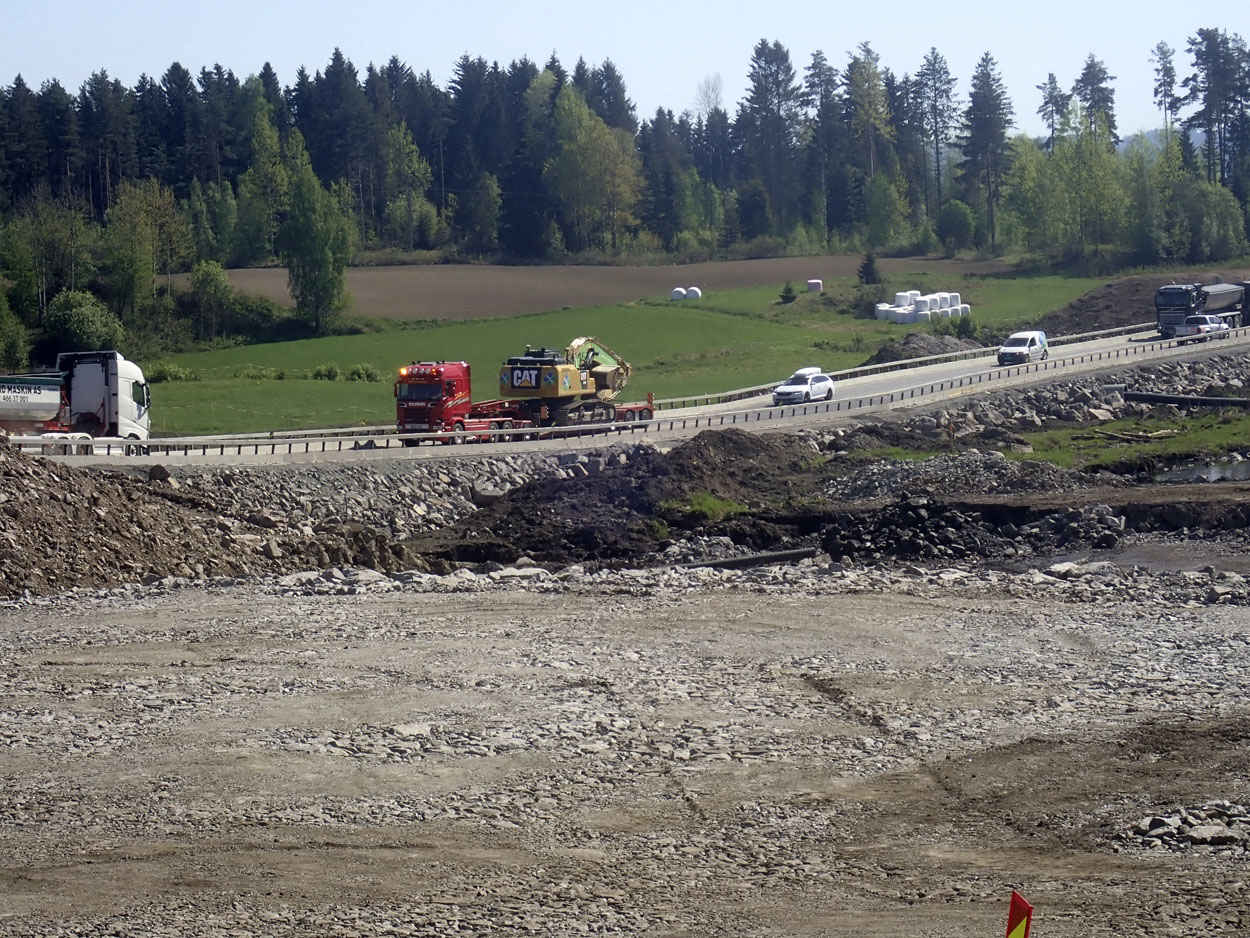

Litt flaks kan man jo få ha,her kommer en maskin som skal rive brua.Cat 340F

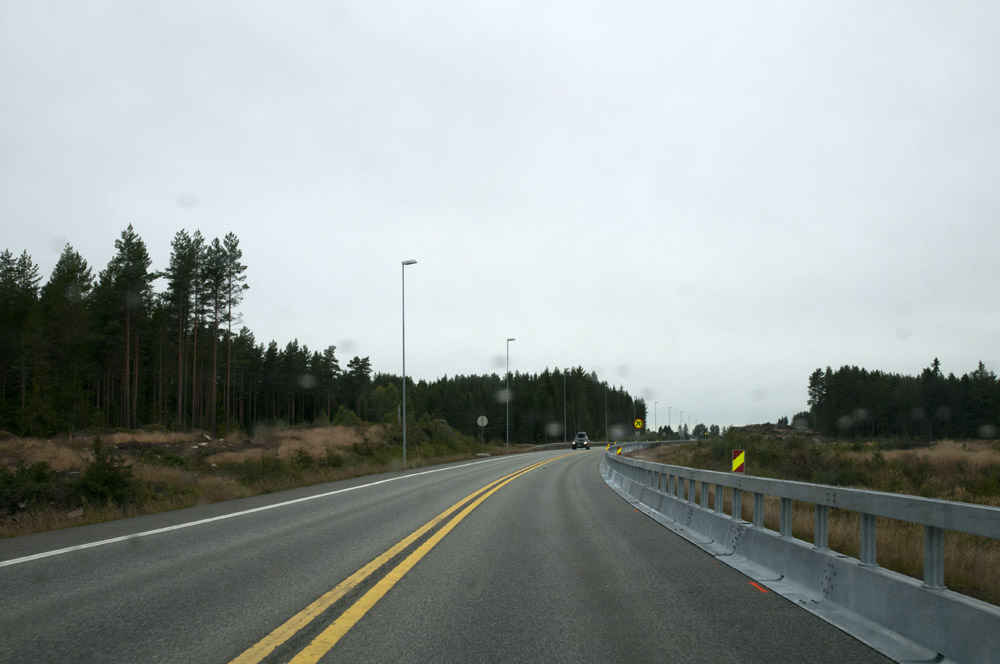

Dato er 22 mai og det er snart borte ! Den nye svarte asfalten er omkjøringsvegen for fv 24,Romedalsvegen

Snart forsvinner det siste av det gamle Uthuskrysset,blir vel ikke savnet av så mange ....

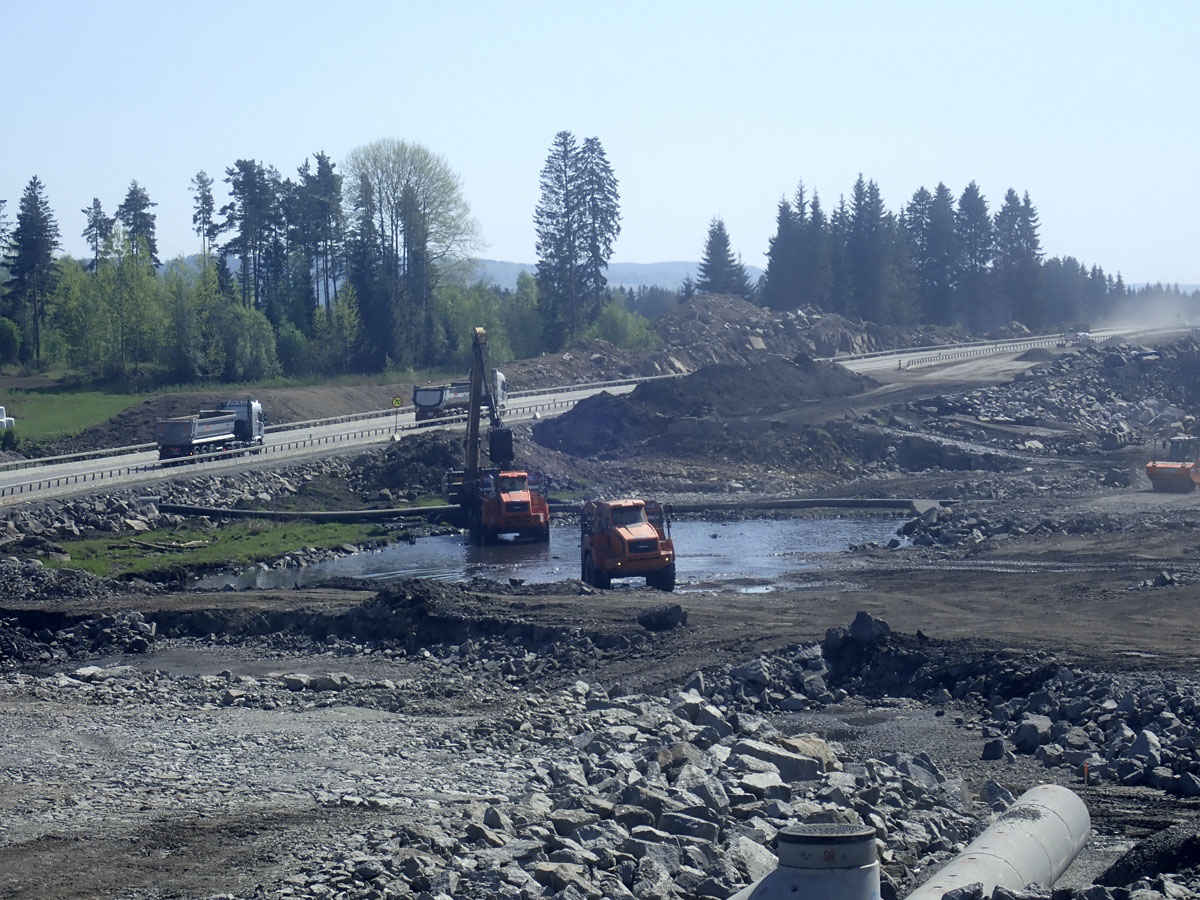

Flom på myra,men ikke verre enn at de kjører på ....

15 mai 2018 ser det slik ut sydover fra porten til støperiet,blir nok kjørt på noen lass med stein snart !


Dato er 26 - 05 og myra er borte,klart for bygging ?

06062018

I dag ble det første hullet på prosjektet nye fv25/fv3 Løten - Elverum laget av ministeren.Skanska skal drive fram den vegen i et såkalt OPS.

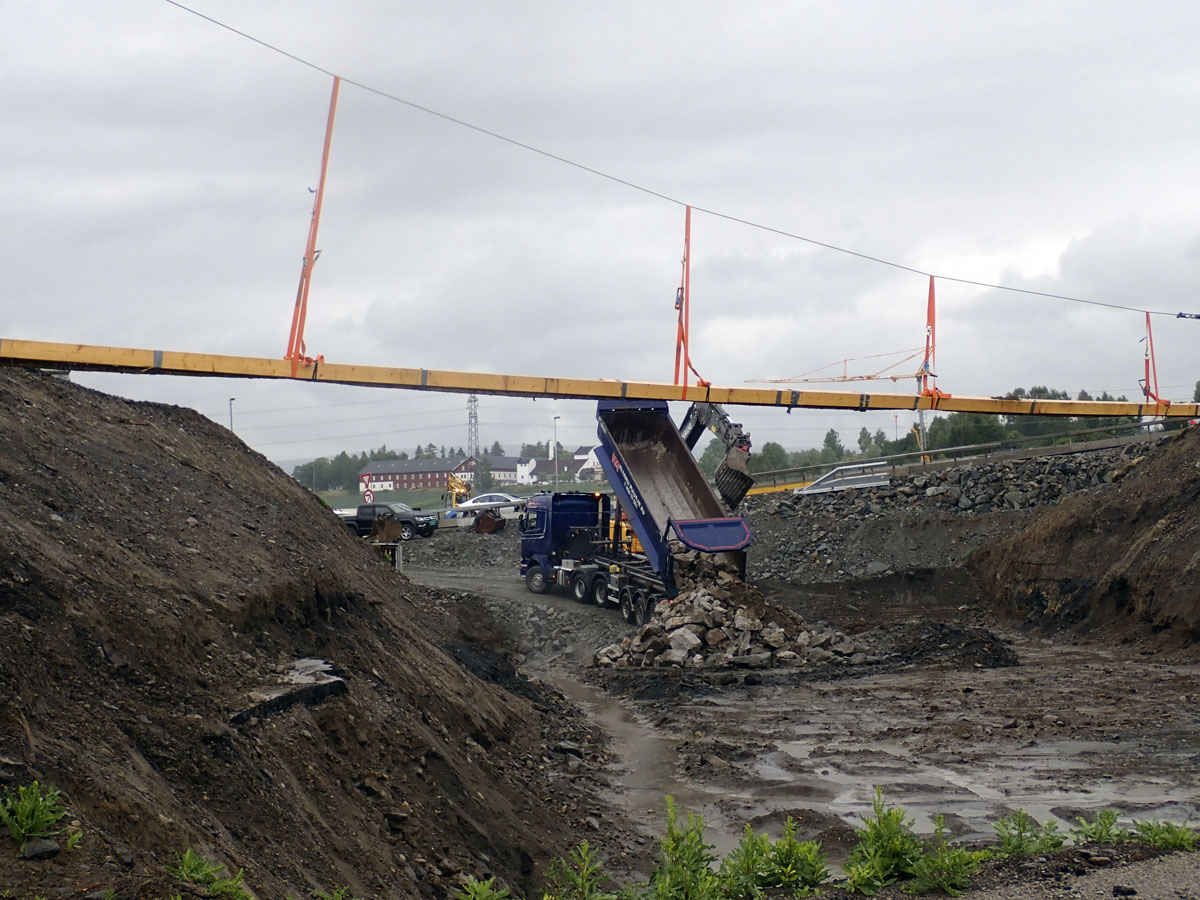

14062018

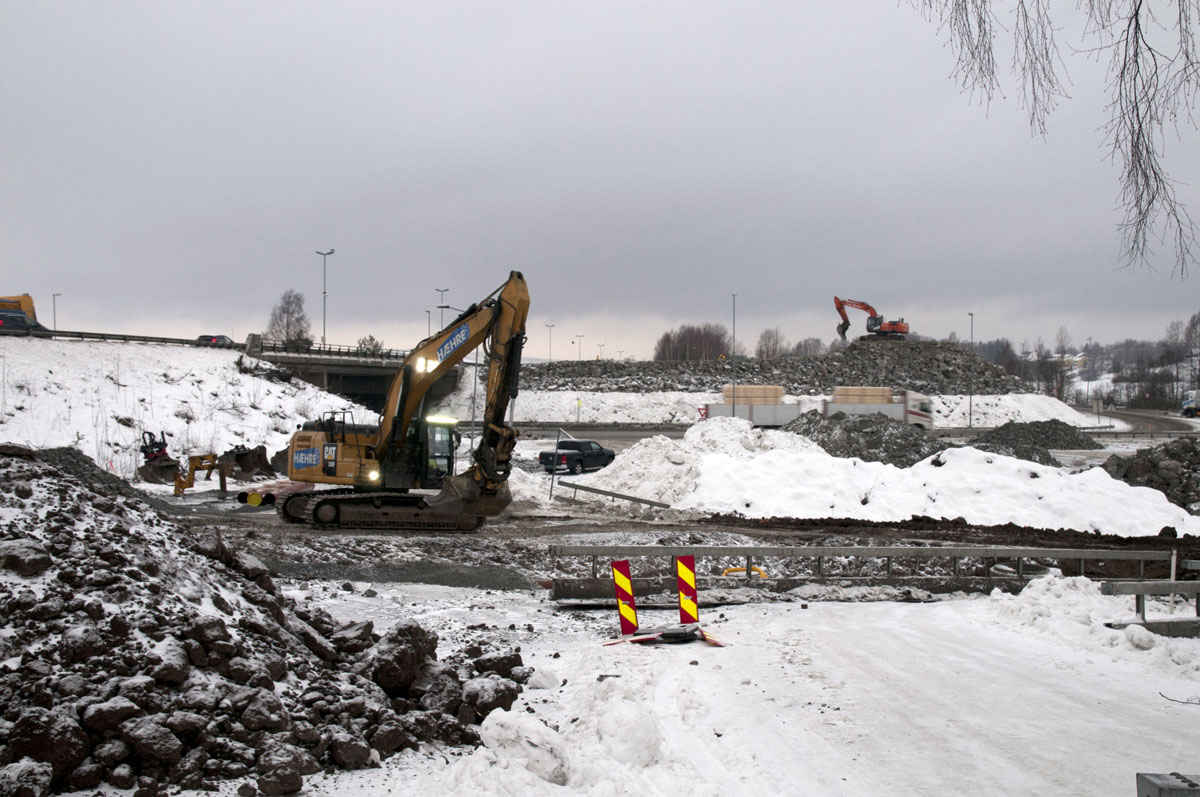

Sommerværet forsvant og er erstattet med vind og regn,vi trenger det regnet.Kjørte en liten tur i regnværet og fant da et par motiv.Første stopp ble utenfor Skeidar på Midtstranda,der blir det nå klargjort for enda en omlegging av E-6.


Ute til høyre ser man at den gamle fyllingen er borte under brua.


Den gamle fv 25 brukte å ligge her i høyde med kabelopphenget


Rett nord for Kåterudkrysset lages en undergang,for vannet ? Nei,gang og sykkelvei blir det visst der.

Det var den oppdateringen,det er vel snart klart for siste del av parsellen opp mot Arnkvernkrysset.Sørover gjennom Stange til Kolomoen går det i rykk og napp,mye sprenging der nede.

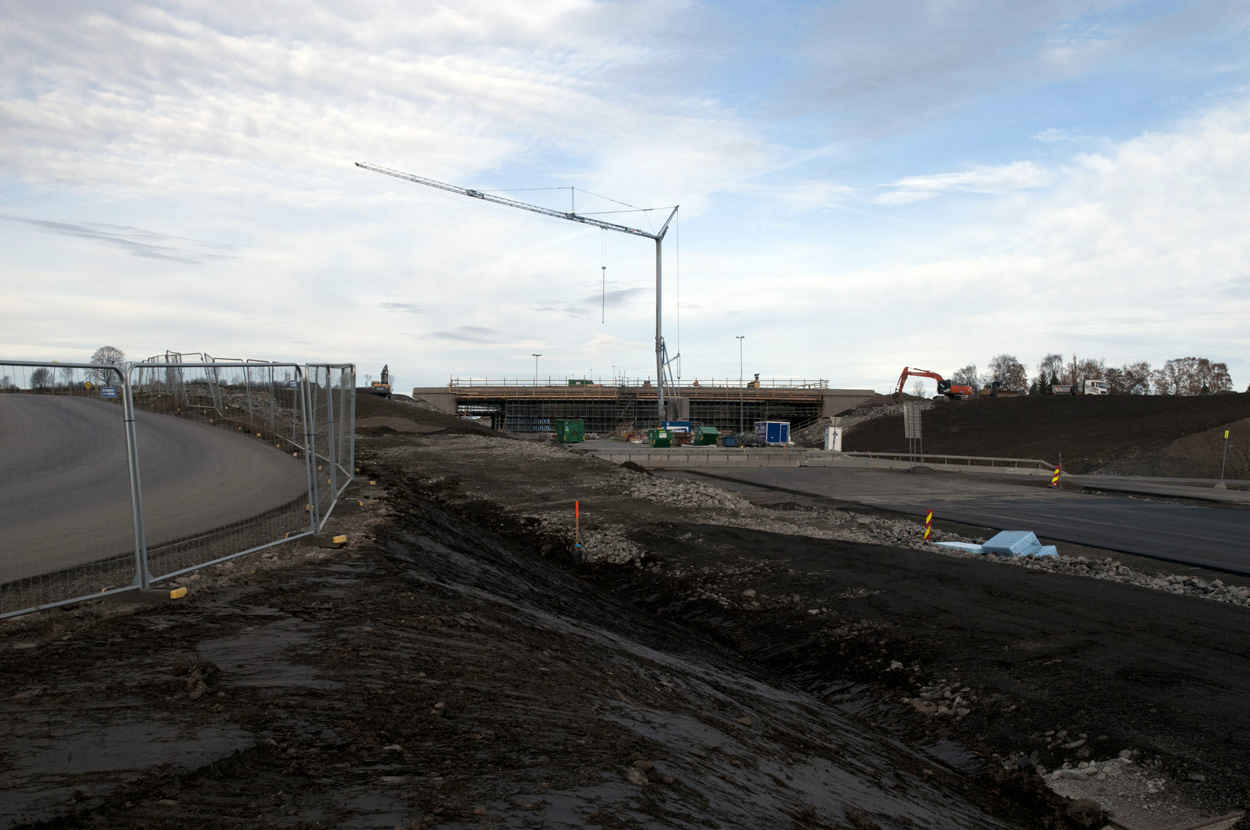

11102018

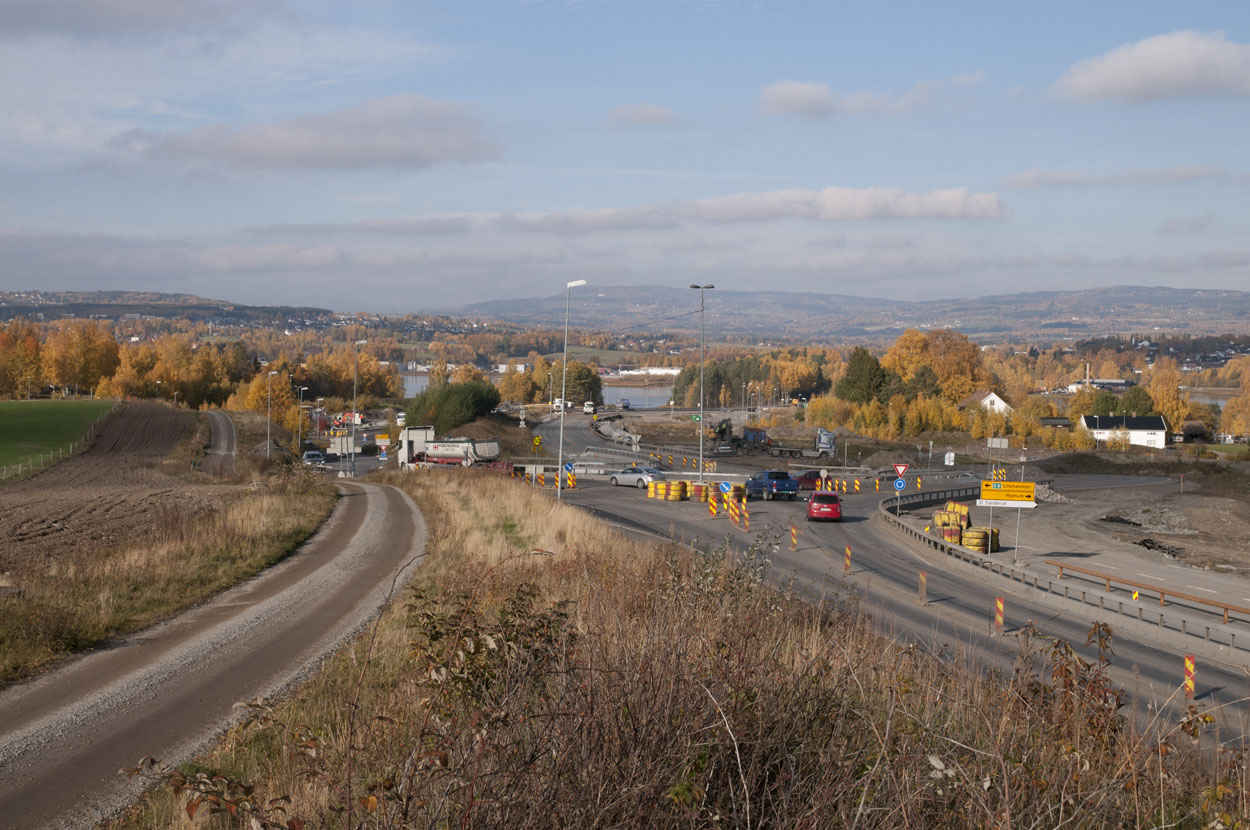

E-6 gjennom Kåterudkrysset ble lagt om onsdag 10102018 for at de nå kan få rive alt det gamle og bygge nytt.Det blir to rundkjøringer med ca 300 m avstand på omkjøringsvegen,populært det !


Tegning fra Nye Veier.Den gule prikken nede til høyre står jeg og tar bilder,god oversikt.


Mitt bilde fra krysset,det er ankommet ei maskin som skal klippe den gamle bru til småstein.

15102018

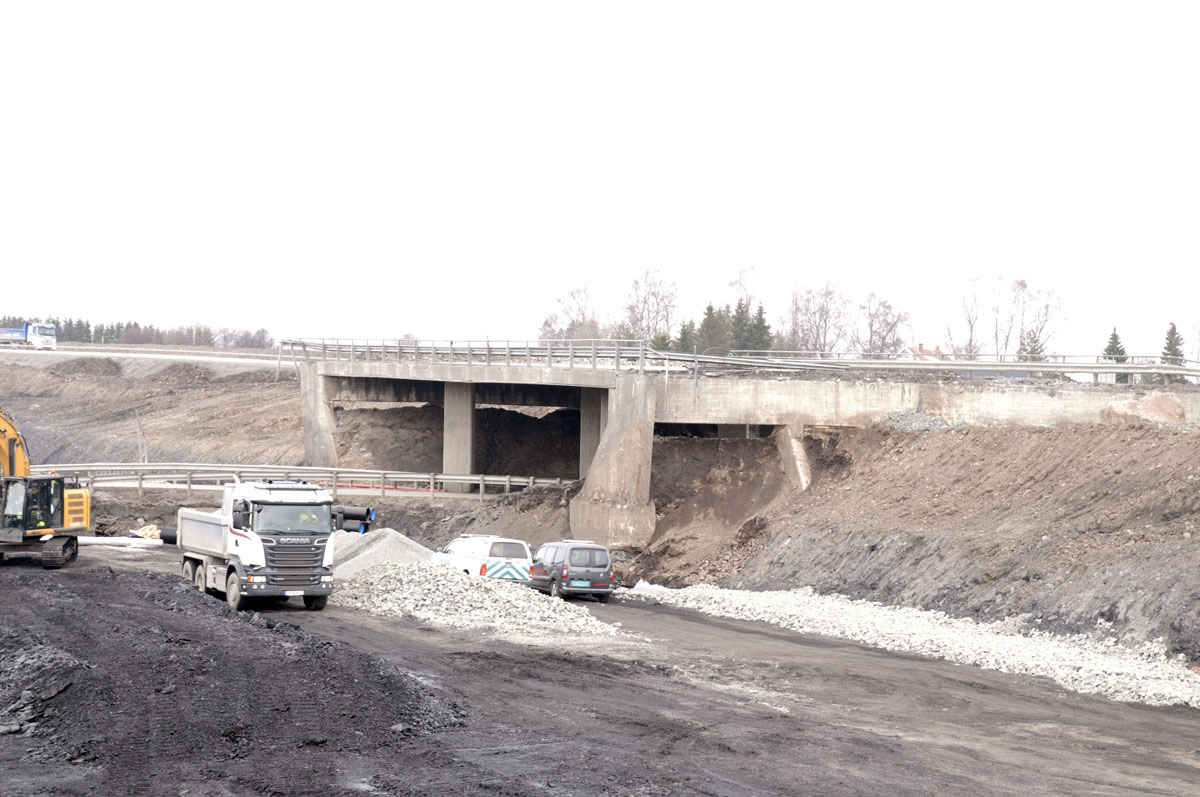

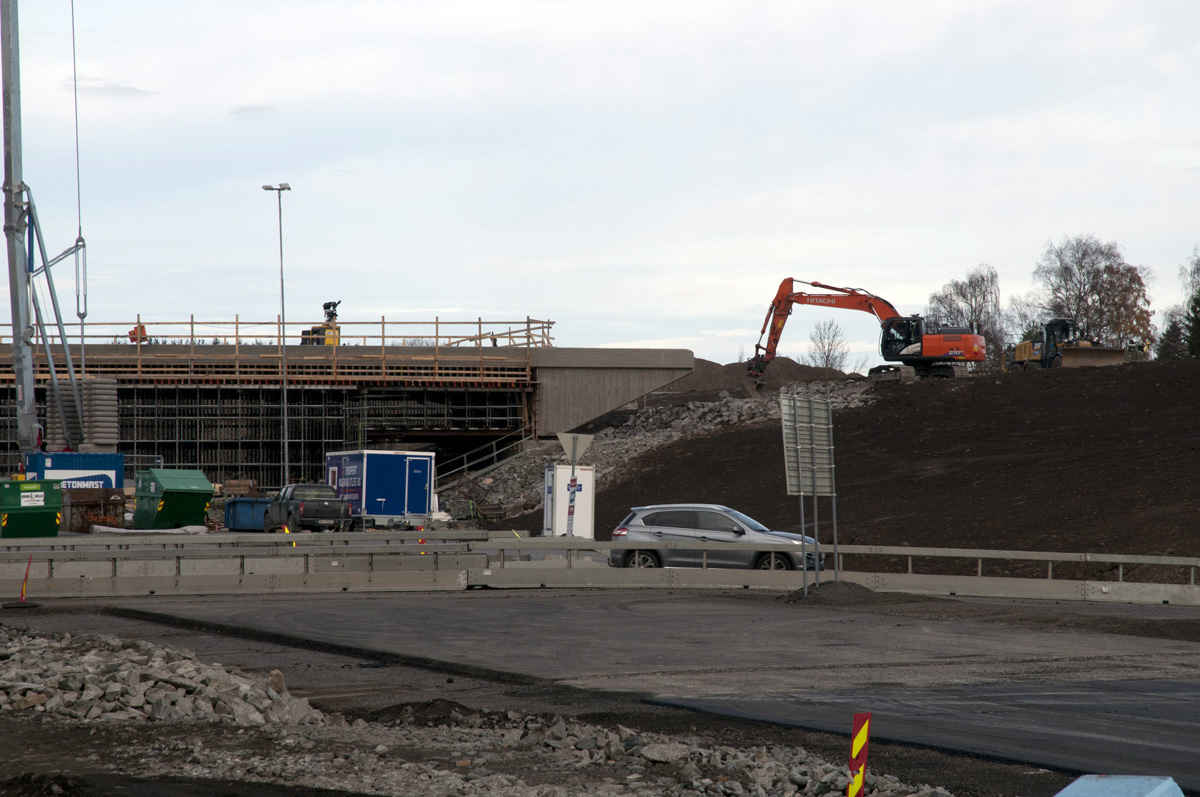

Fv 24 skal gå på denne brua om ikke så lenge,trafikken skal gå på ny E-6 før jul sier Nye Veier.


En del arbeid gjenstår før Fv 24 får ny bru.


Mye er klart men ....

Back to index          Del 2
