10 oktober 2021

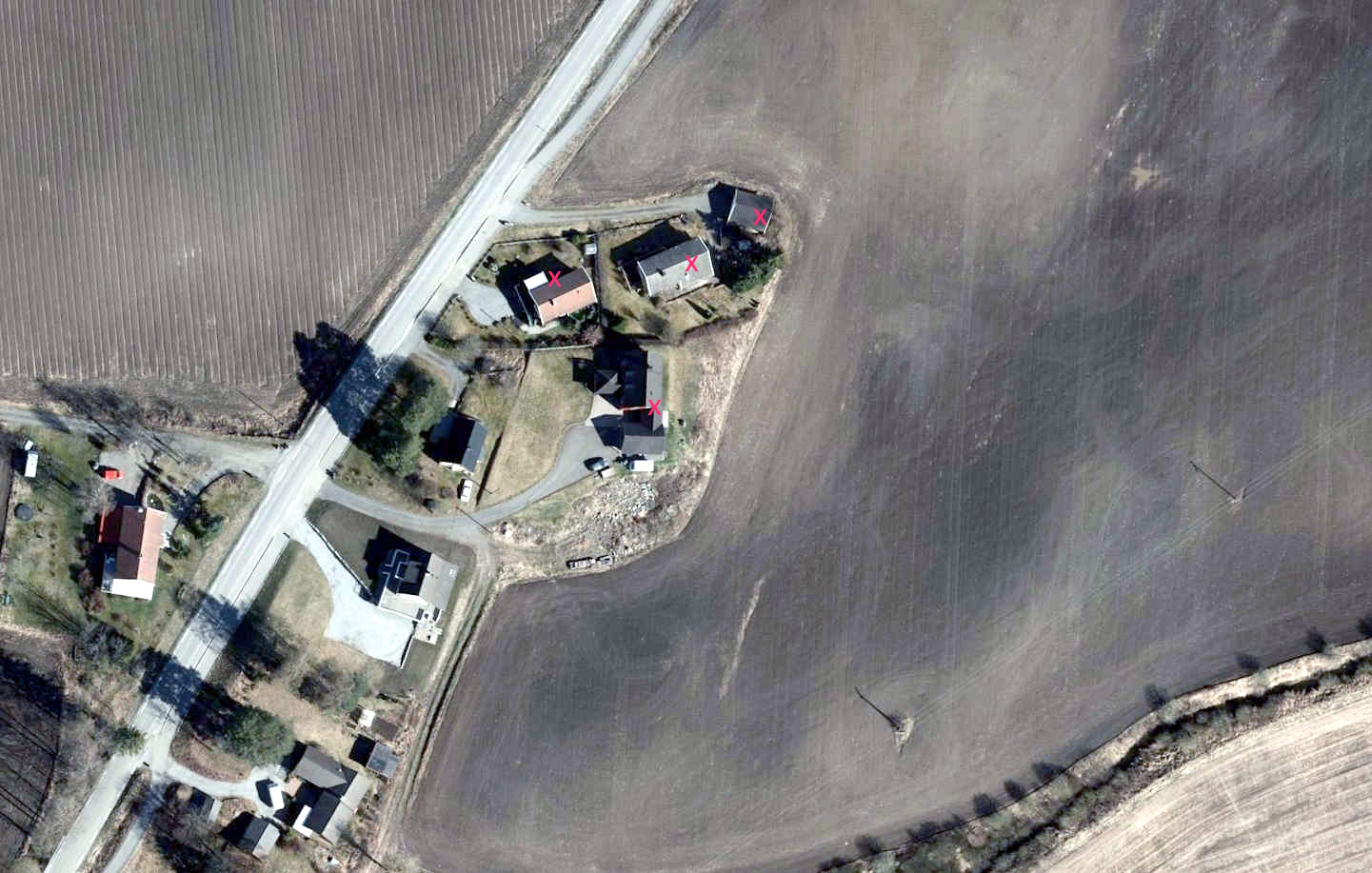

Bane NOR nærmer seg Ottestad med dobbeltsporet. Det har blitt en liten start på dobbeltsporet her i Ottestad,mange hus og eiendommer skal fjernes og her er første som ryker ut ! Gubberudvegen 86,har vært mye på den plassen der. Det ble dagens lille oppdatering på dette anlegget,kommer vel noe mer senere i år ..... og de neste 2-3 årene ! Det er masse bilder av de ferdige prosjektene men det kommer nok ikke her. Jeg vil prøve å få med en god del av den infrastrukturen som vanligvis blir borte,mye flott arbeid som blir borte men det skal ikke glemmes.Direkte til Ottestad 2

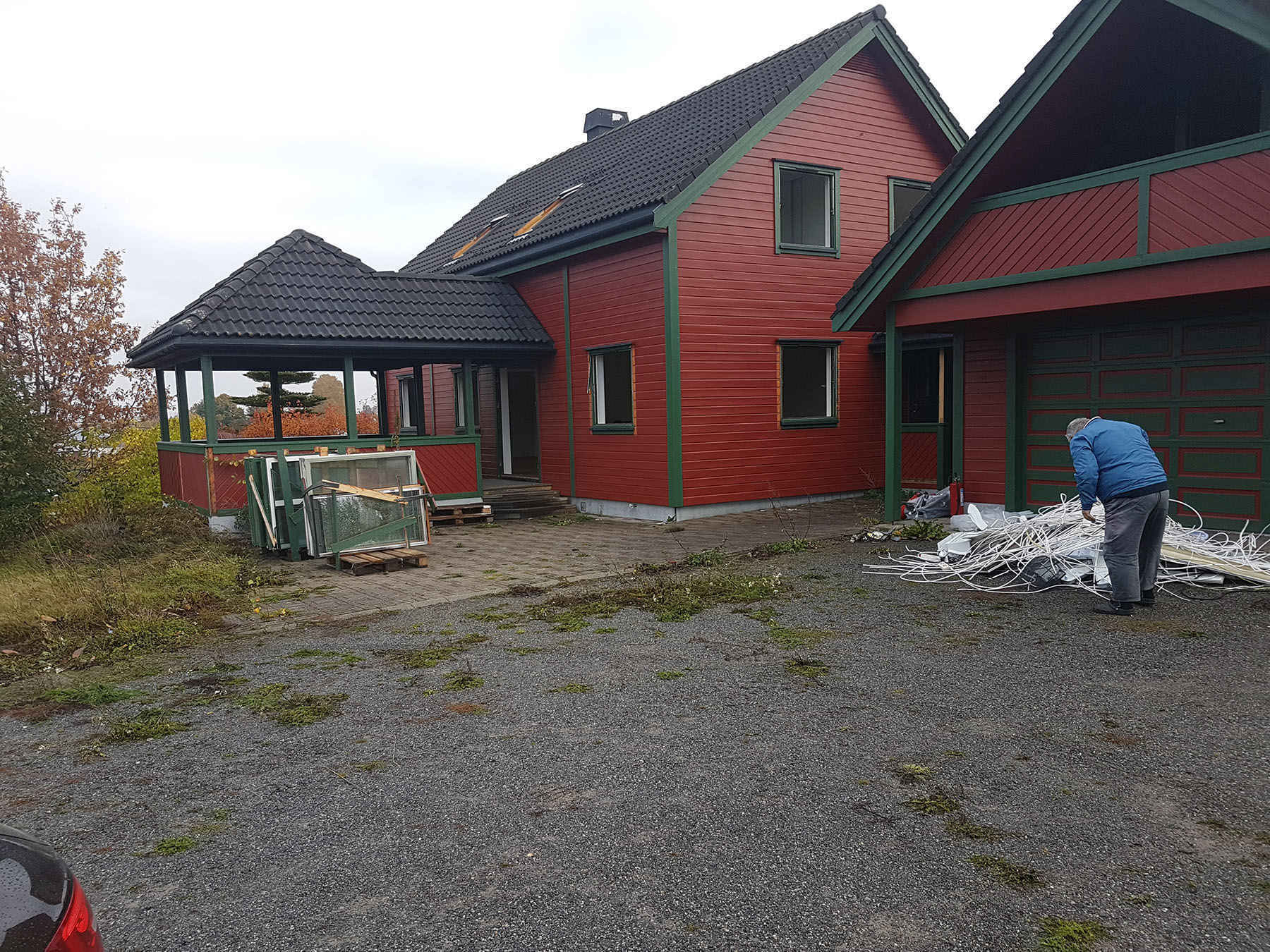

                    09102021 Leif sjekker om det er noe å spare på

Det var en fin uteplass dere hadde der .......

Siste bilde fra stua i #86,pent gulv PO !

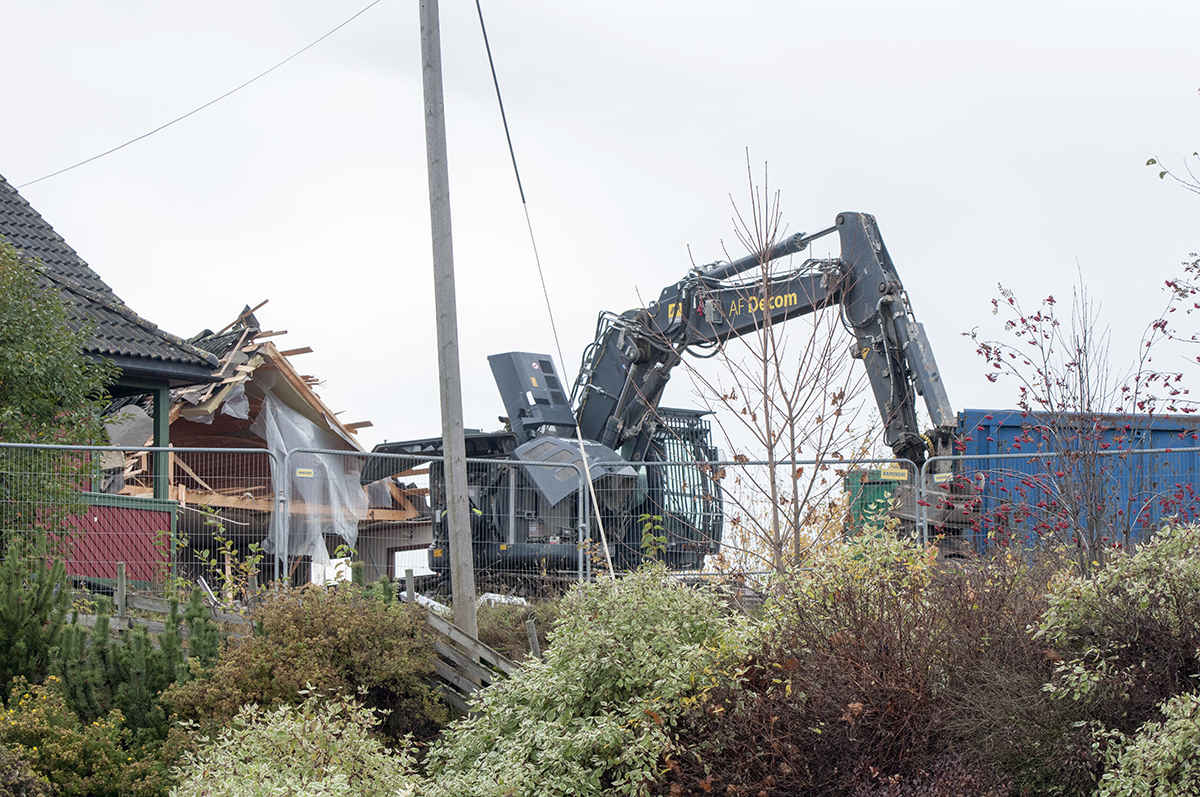

                                       AF Decom har startet rydding og de har vel fått resten av jobben langs sporet også eller ... ?
21012022
De første synlige forarbeider til dobbeltsporet er nå observert i Sandvika på Tokstad,gravejobb på gang da den store kloakkledningen skal senkes til nivå under det nye sporet !
Denne ledningen er en betongsak med 800 mm diameter,mye "trivelig" som renner der. Det renner ca 600 l/sek i denne betongrenna !
Arbeidet vil ta ca 1 år og Bane Nor betaler 80 millioner kroner for at avløpsvannet skal komme trygt fram til renseanlegget HIAS når togene skal passere over ledningsnettet.

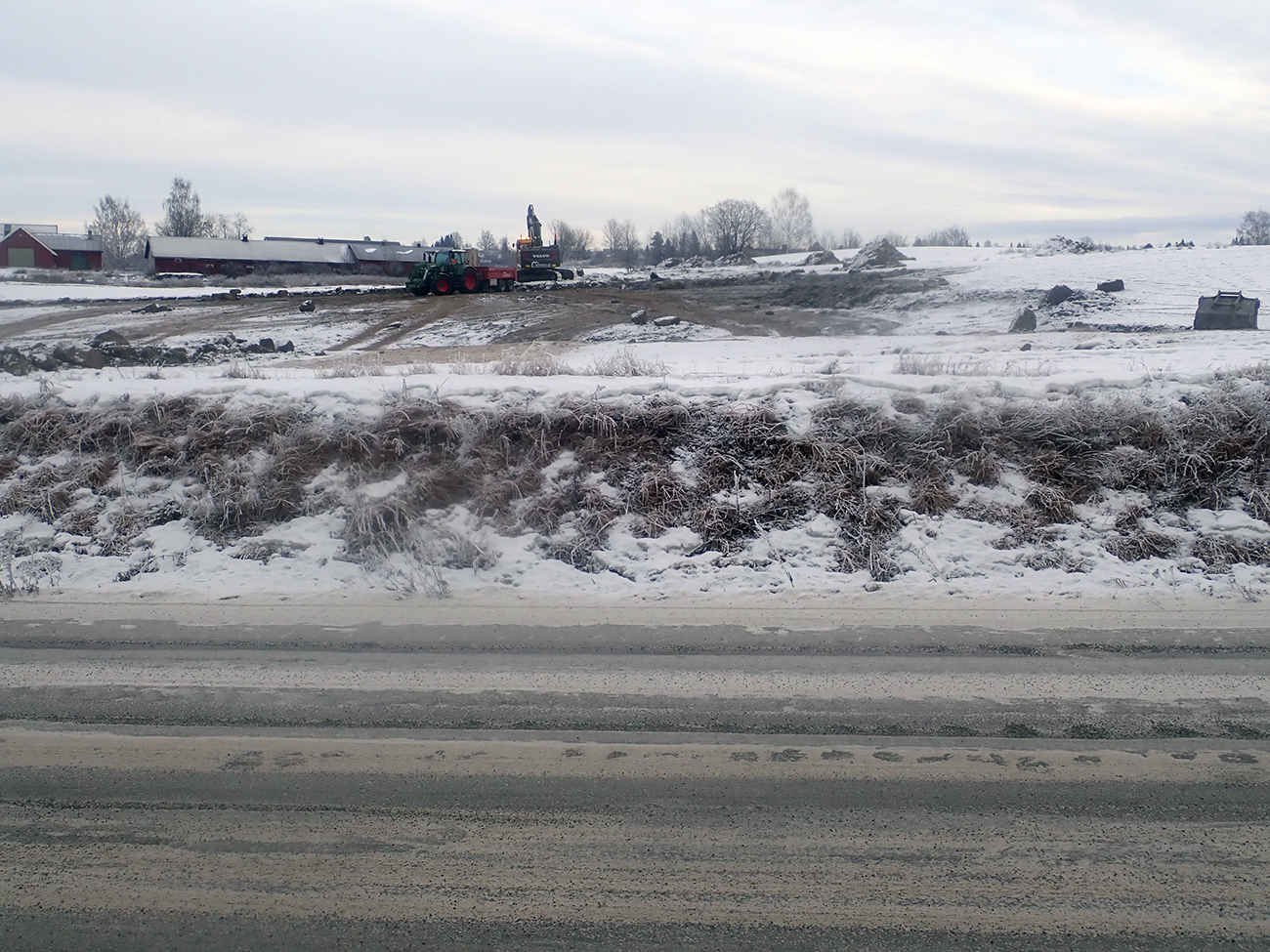

Her blir matjord fjernet og kjørt på lager til bruk senere !



07032022

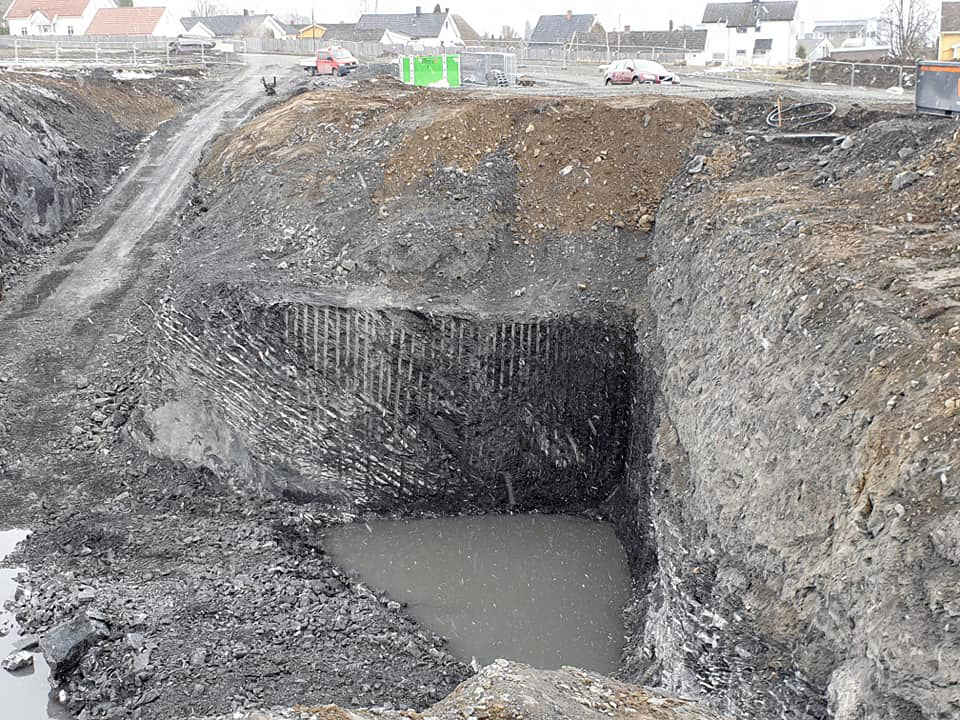

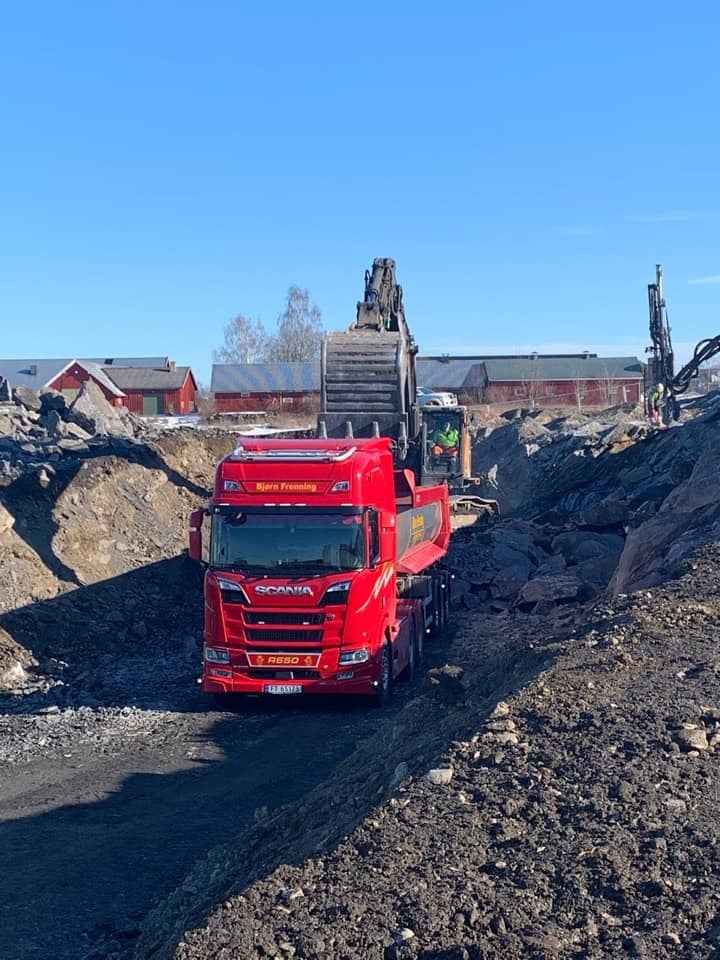

Bildet er lånt fra Bjørn Frenning AS,her blir det et stort hull i bakken etter hvert ...... rykte sier 13-14 m ned. De skal senke en kloakkledning slik at det nye dobbeltsporet
blir liggende over ledningen.Borerigg i jobb bak til høyre

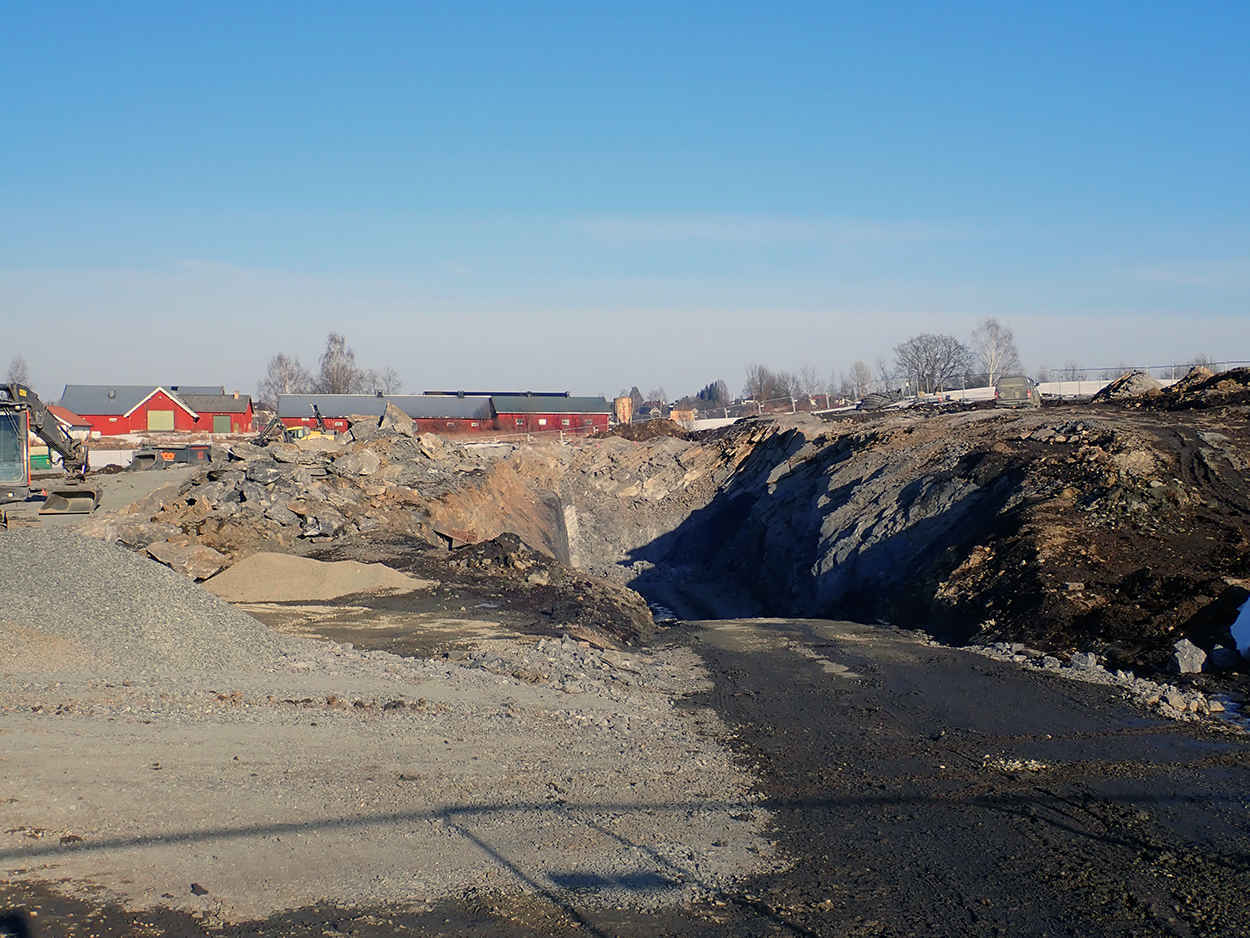

Bildet er tatt 12032022 og hullet vokser ....

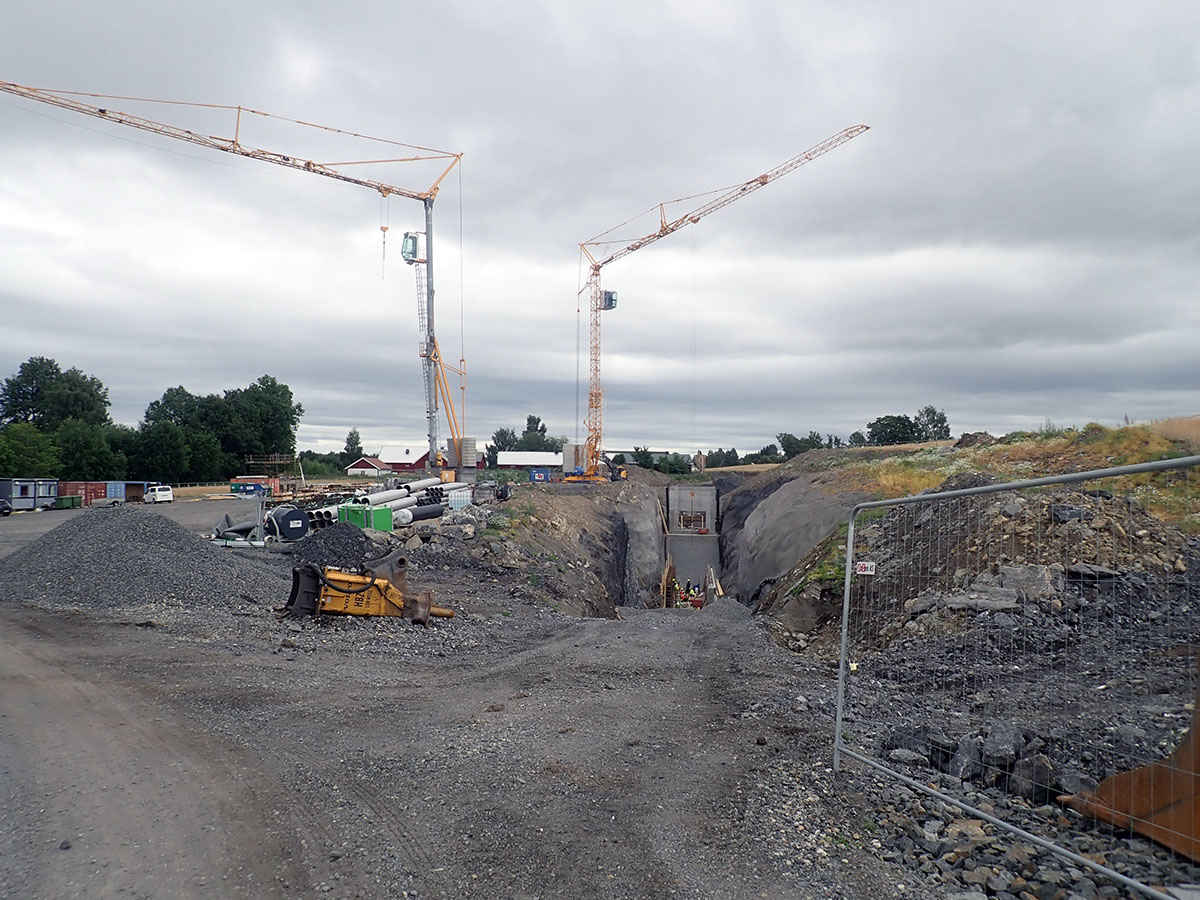

                        Bildet er tatt rett innenfor sperregjerdet.

04042022

Dagens lille oppdatering kommer med min brors bilder,maskinførern måtte innom en tur i dag.

Snart ferdig med jobben den der.Litt nøyaktig den fjellboringen der,fagfolk !

                                                         Neida,det er ikke Mjøsa som kommer,R Steinersveg i bakgrunnen

27042022

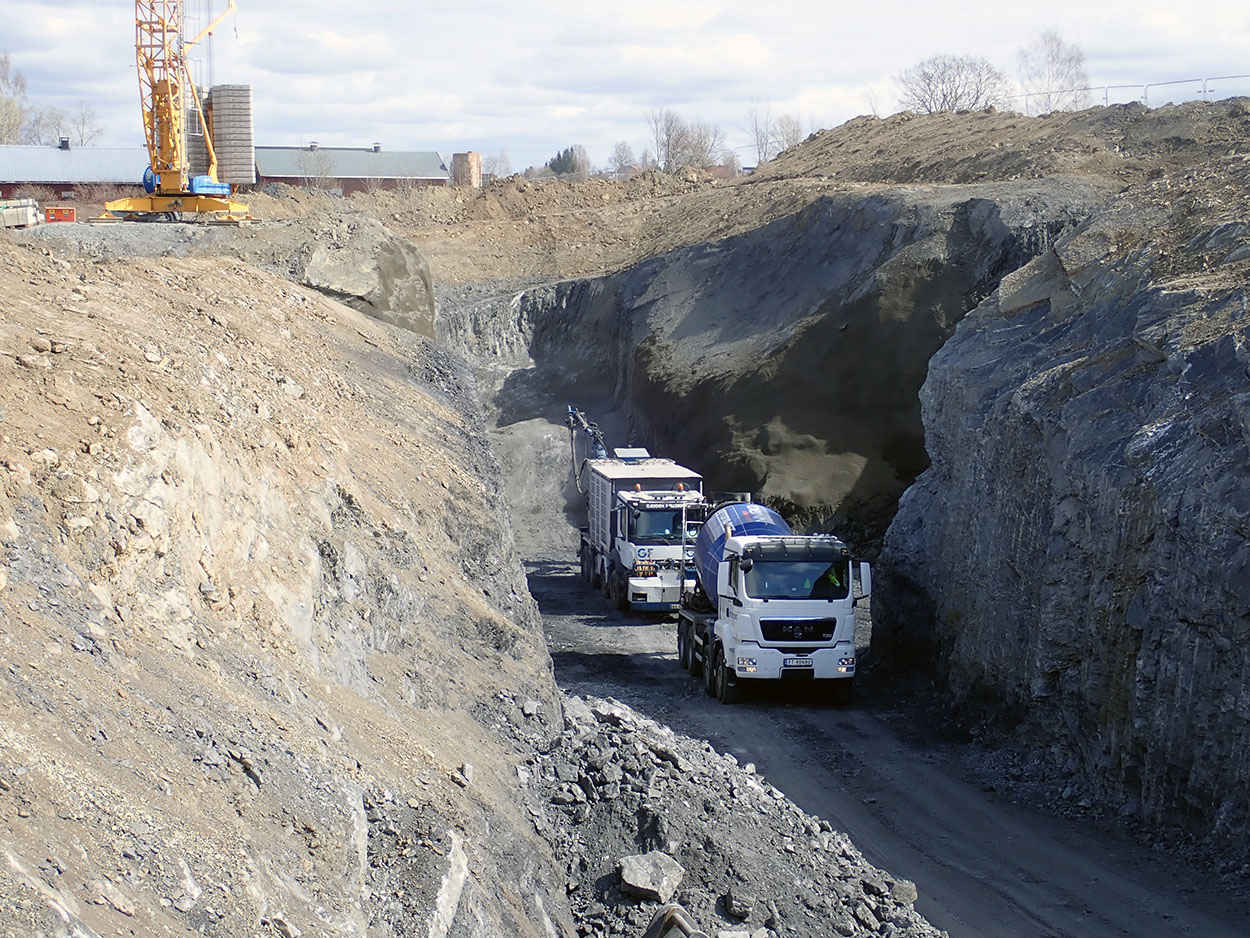

Det er litt dårlig fjell så sikring må til,sprøytebetong på fjellsidene der nede.

05052022


Bilde er fra baksiden,tatt fra stien over gården.Stort området som er gjerdet inn men det trenger de vel og Steinerskolen i bakgrunn til venstre.

06062022

Det kom et bilde inn i mailboxen i dag så da bruker jeg det.Området er jo stengt så ..... får vel respektere det

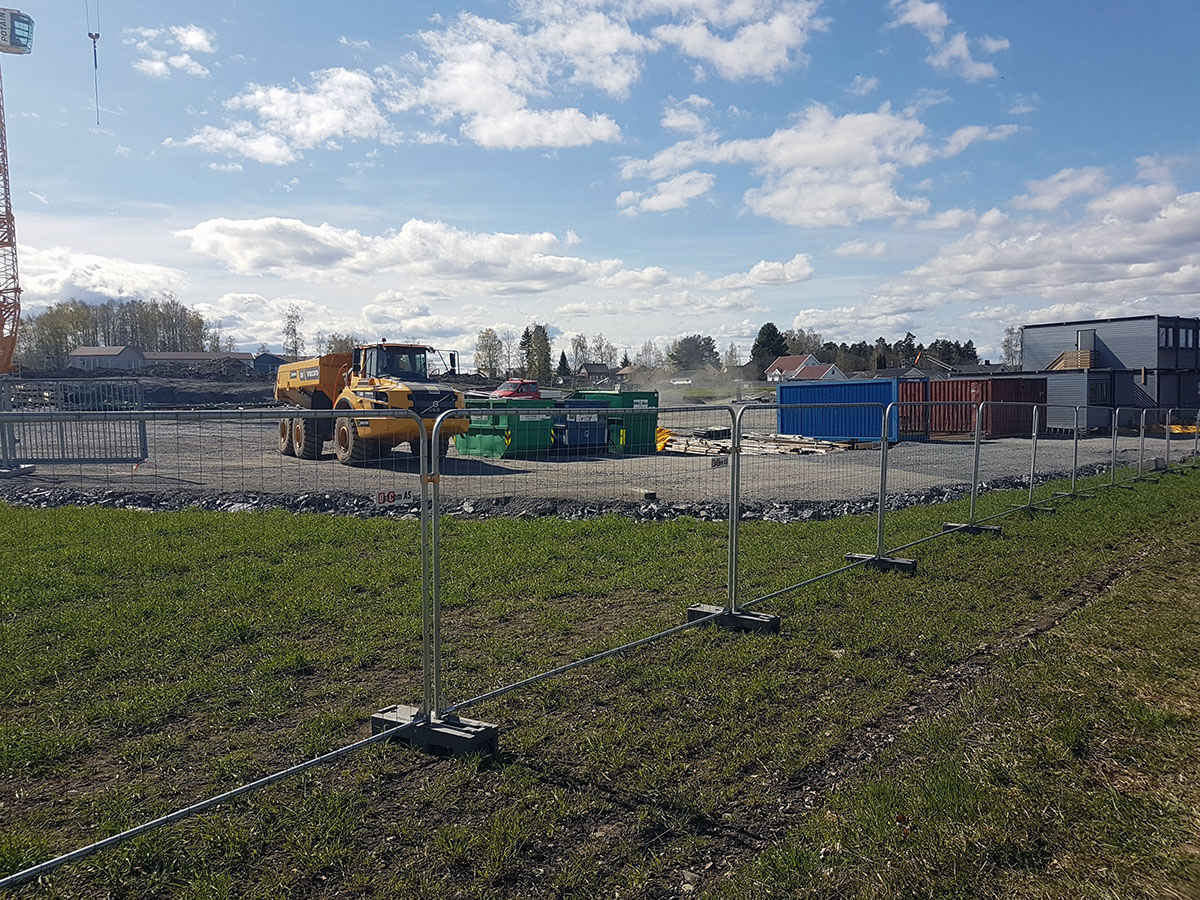

De har begynt med noe arbeid der nede men langt igjen

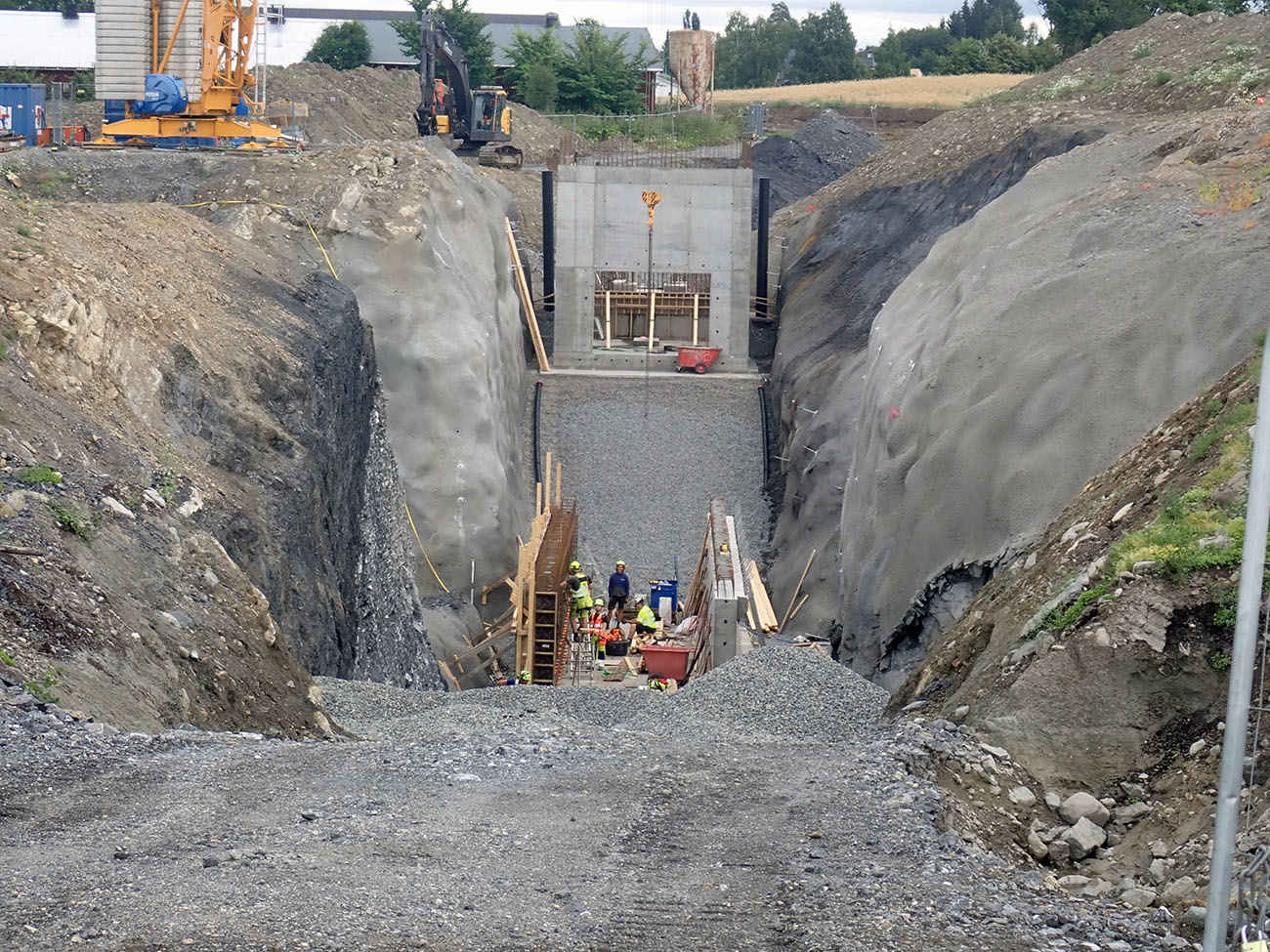

2 august 2022 besøker jeg denne plassen igjen,har jo skjedd litt siden sist.

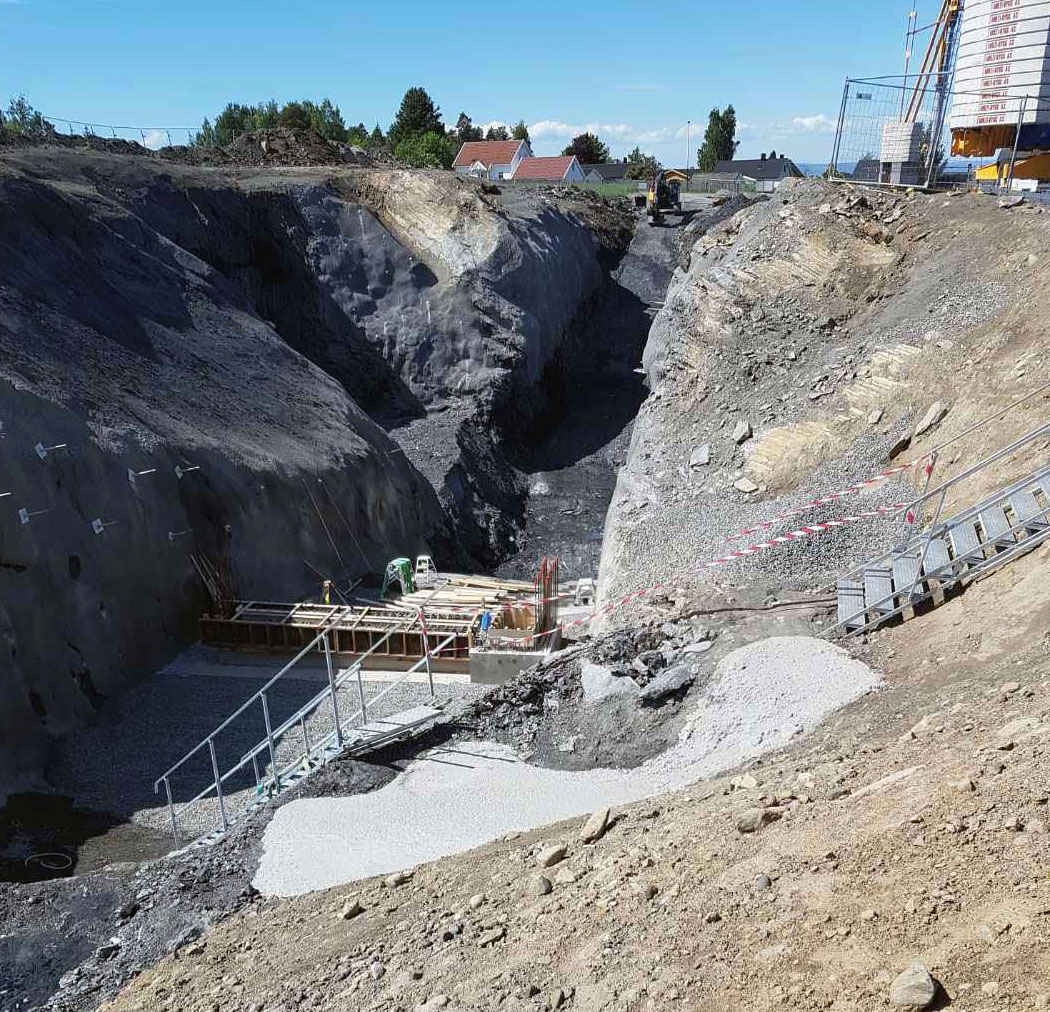

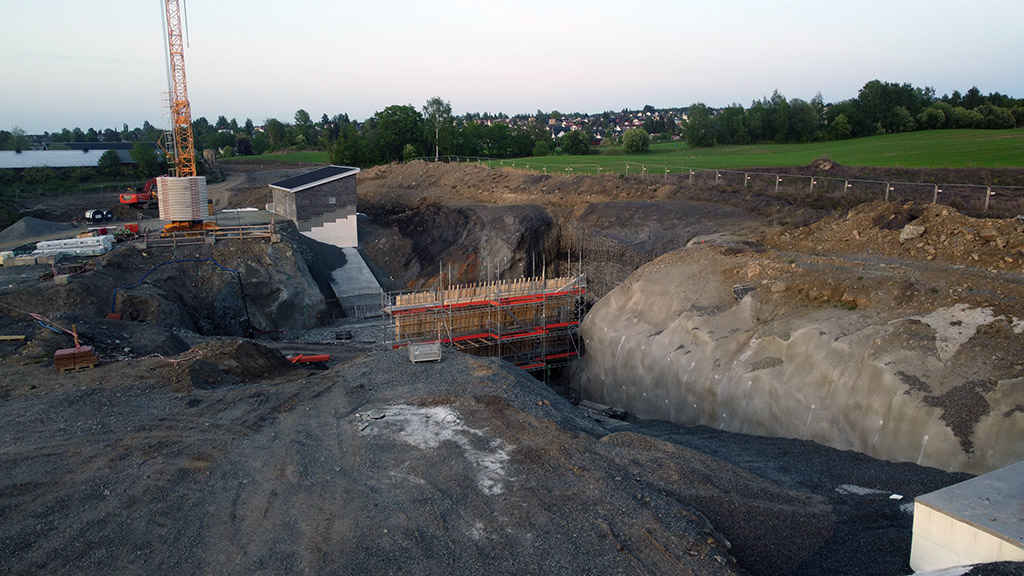

Her støpes det en kulvert som skal brukes til å legge rør og kabler

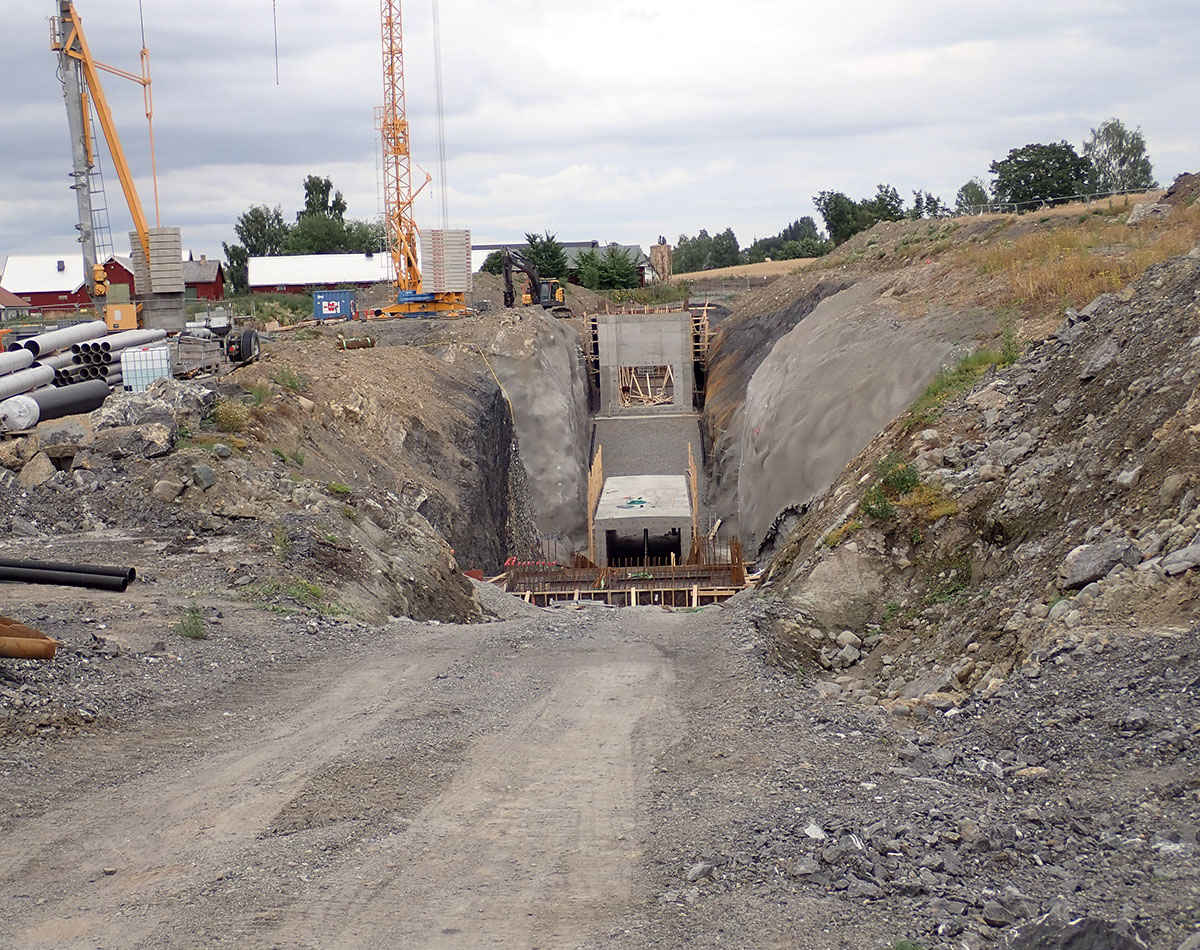

                    En del av kulvert er ferdig,bare resten igjen nå så kan hullet fylles opp men først en god del rørarbeid og el-kabler,dato 2608

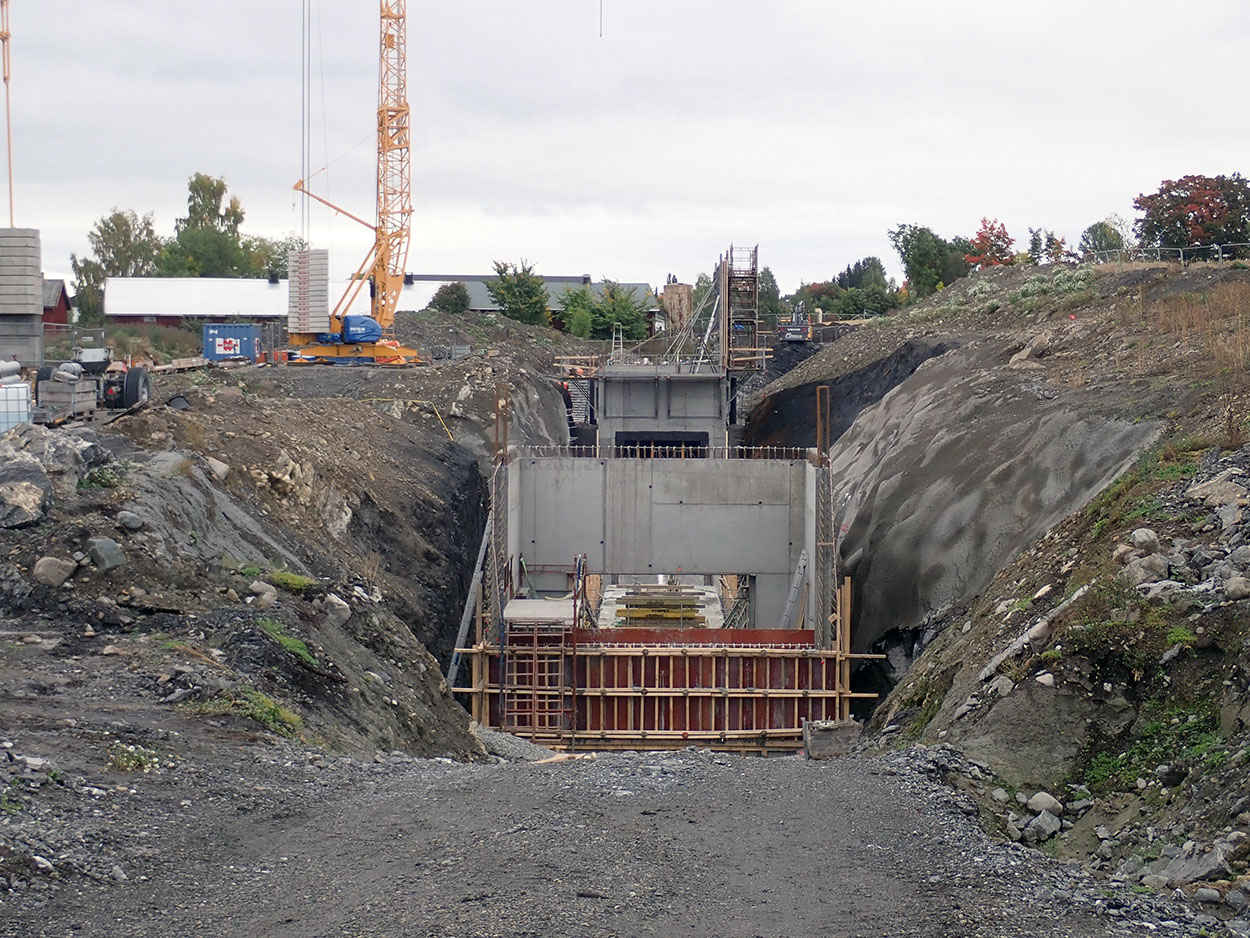

24092022 og noe er jo snart ferdig der nede de har begynt å reise litt forskalig i bakgrunnen ser jeg

11102022

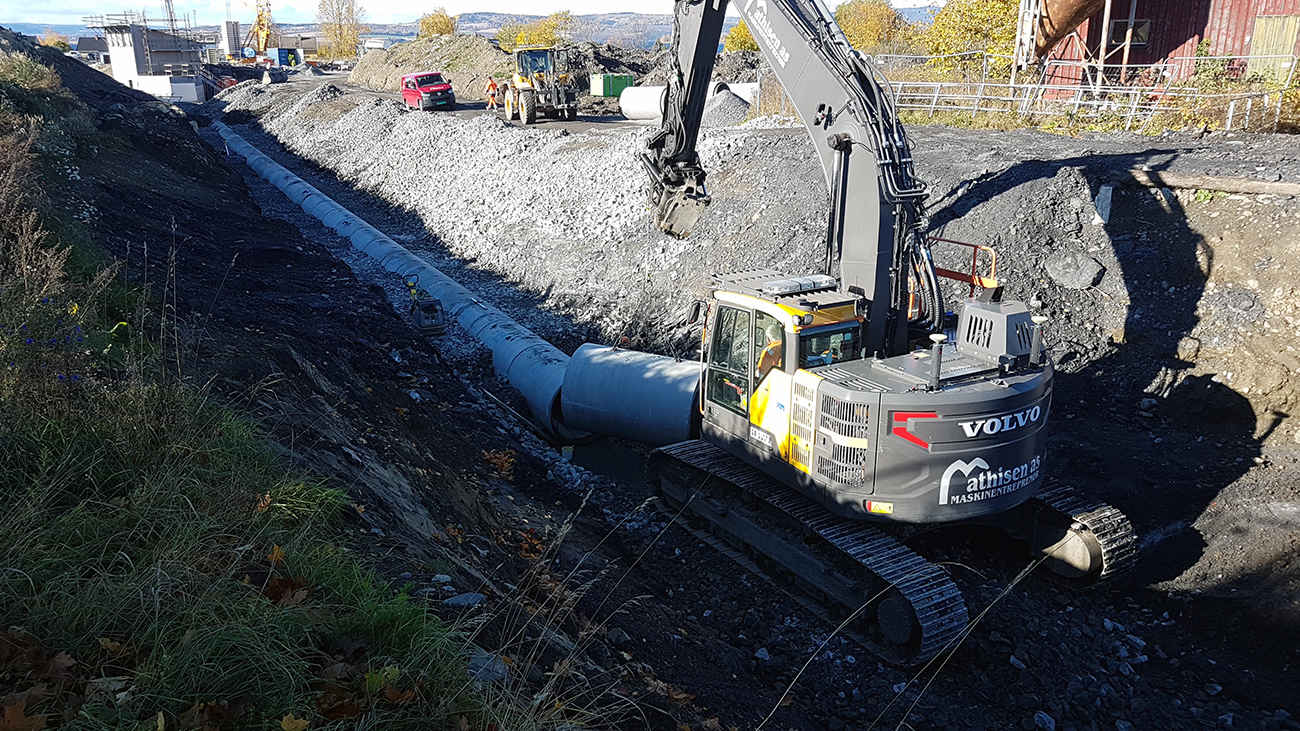

Her legges ny ledning  (1000 mm)  fra anlegget i bakgrunnen og fram til et koblingspunkt.Snart blir det gode arbeidet borte under noe grus og jord ........

25 November

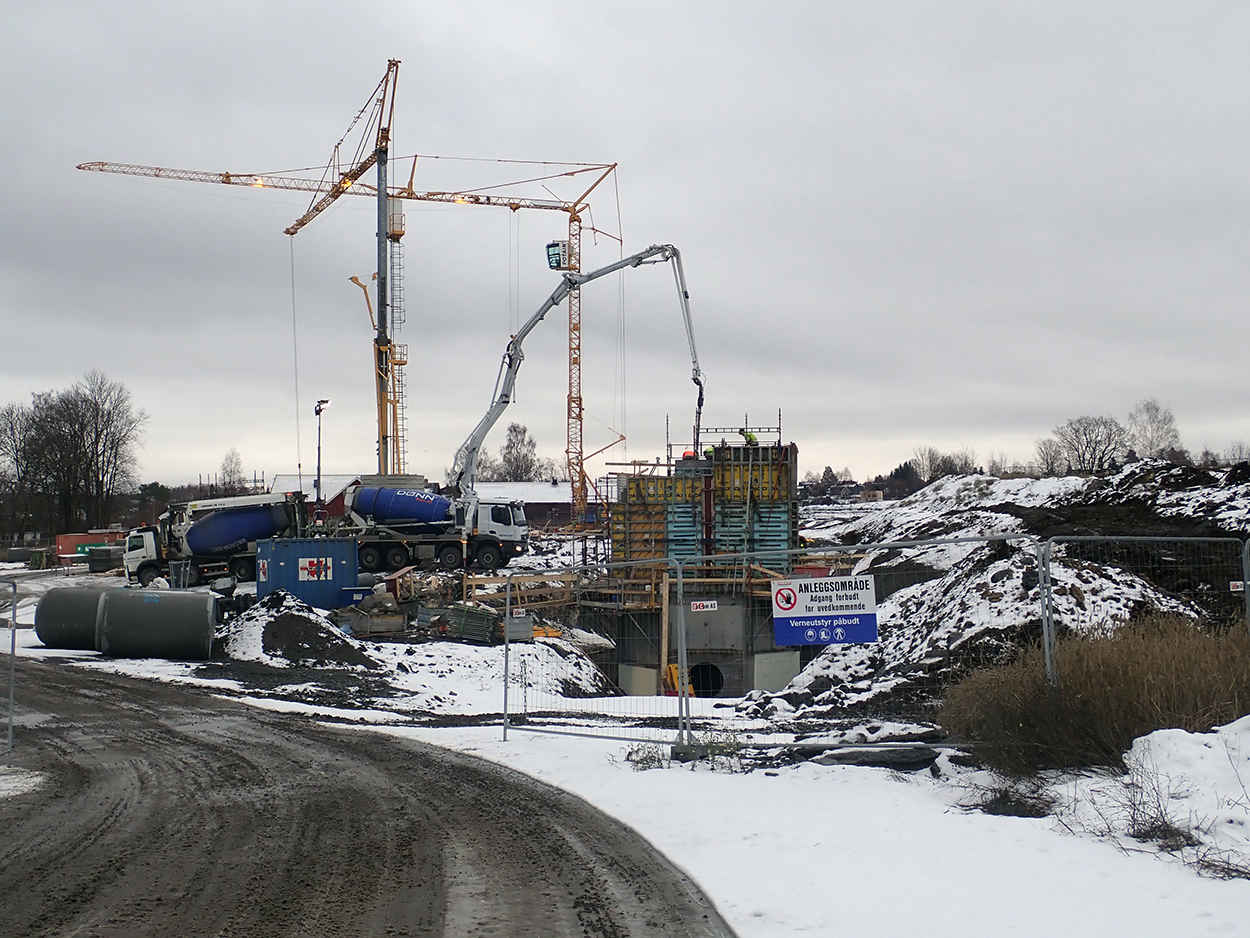

Det er snart slutt på betongarbeid på dette anlegget,snart vil de fylle over kulverten og da er den borte !

Det vil bli nye rør ut fra det runde hullet i bakgrunn her

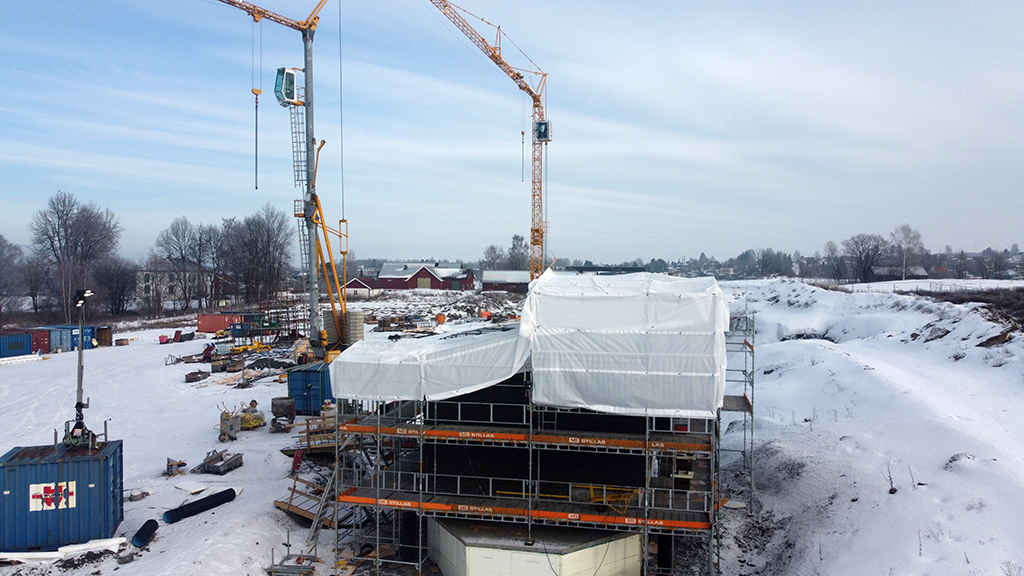

12022023 Pakket inn for beskyttelse mot vær og vind ? Bildet er tatt med drona mi
09012023 Arbeidet går videre her på Tokstadåkeren,det er vel snart slutt på gravejobben så da er det litt arbeid inne i betongkonstruksjonen da .......

                   Det er nye rør som legges ned her og om ikke så lenge er de gjemt og glemt ? Denne ledningen skal kobles inn på eksisterende ledning om noen meter

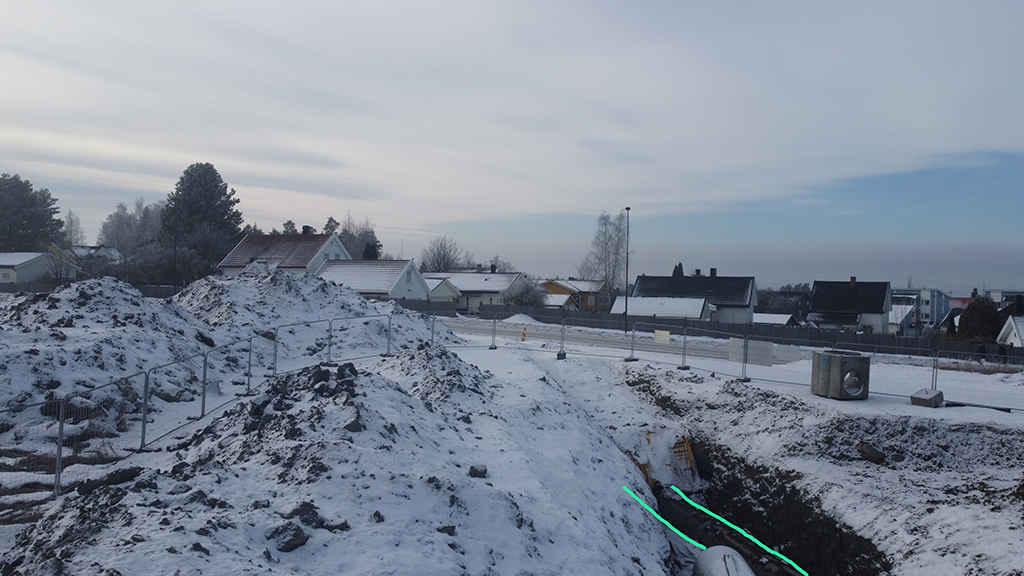

12022023 Mellom de grønne linjene ligger den gamle ledningen,ny ledning sees i bunn av bildet ....... Dronebilde

29052023

Det er en stund siden oppdatering så nå kommer det litt


Støping av vegg for å holde kulverttaket oppe ?

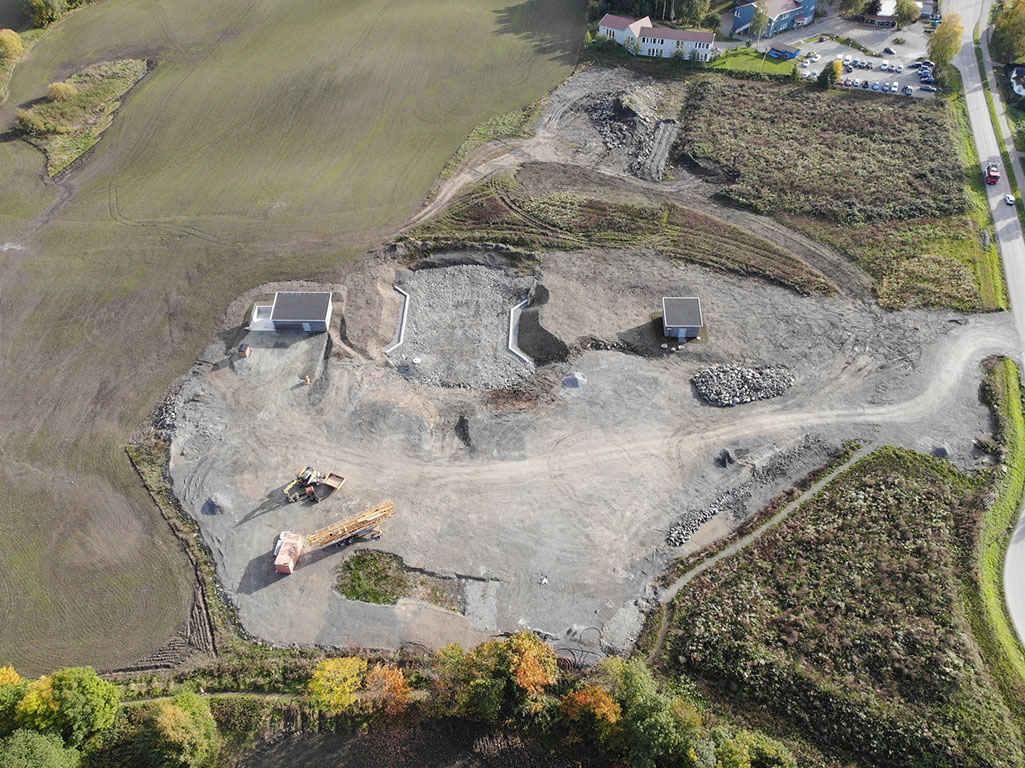

                   Da er denne jobben ferdig,jernbane kommer mellom de grå strekene. Bildet er fra Bane Nor

Ett bilde fra Norge i bilder,tre av disse er borte nå !




De to nærmeste eiendommene skal fjernes,mulig at det tredje huset også blir borte.Bilde er tatt med drone
To eiendommer som lever på lånt tid,riving starter sånn ca 1 september og det gjelder hele strekningen Stange -- Åkersvika.Blir rart gitt ! Det er ingen dato for riving men skjer nok i løpet av 2024
16022024,utstyr fra Øst-Riv er kjørt på plass så nå tikker klokken ned for disse to eiendommene
